门式起重机整机安装工序详解:从轨道铺设到载荷试验
门式起重机(Gantry Crane)是港口、货场、工厂及露天料场中广泛使用的重型起重设备。其整机安装是一项涉及结构力学、电气控制、安全工程等多学科交叉的系统工程。本文以最常见的通用门式起重机为例,详细拆解从基础轨道施工到最终载荷试验验收的完整安装工序,帮助现场技术人员系统掌握安装质量控制和安全管理要点。
一、施工准备
安装前应完成以下准备工作:
- 技术准备:熟悉设计图纸、安装手册及厂家技术要求,编制施工方案并经审批,对作业人员进行技术交底和安全培训。
- 机具准备:配备汽车吊(起重量根据最大构件确定)、千斤顶、力矩扳手、水准仪、经纬仪、钢尺、电焊机、电动葫芦、钢丝绳及吊具等。
- 人员配置:至少配备项目经理1人、技术员1人、安全员1人、安装技工4-6人、起重司索工2人、电焊工1人、电工1人。
- 现场条件:安装场地应平整坚实,道路畅通,电源容量满足施工要求,安全警示标志齐全。

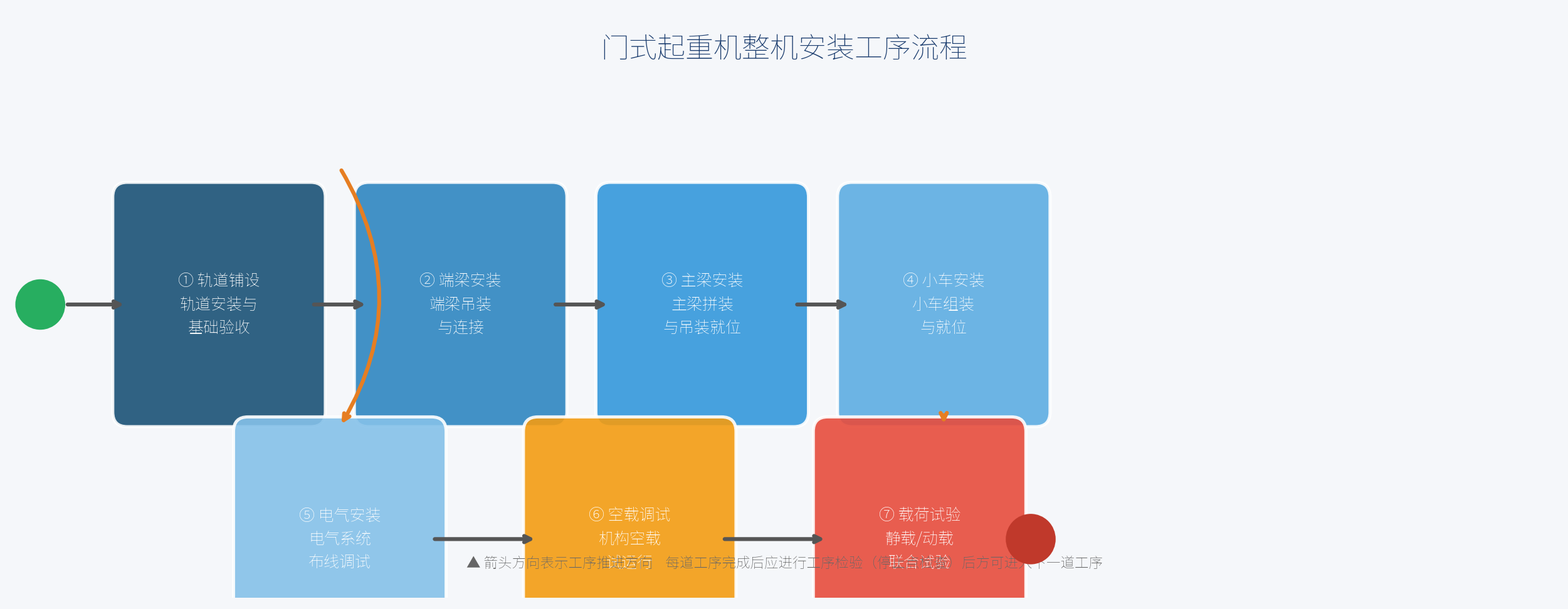

二、轨道铺设与基础验收(工序①)
轨道是起重机运行的根基,其铺设精度直接影响整机的运行平稳性和安全性。
2.1 基础检查
轨道基础应满足设计承载力要求,混凝土基础强度达到设计值的70%以上方可进行轨道安装。检查基础预埋螺栓或预留孔位的位置偏差,中心距误差不应超过±5mm。
四、主梁安装(工序③)
主梁是门式起重机的核心承载构件,通常采用箱形梁或桁架梁结构。主梁安装是整个过程中技术难度最大、安全风险最高的环节。
4.1 拼装方案
根据现场条件选择整体吊装或分片拼装方案:
4.2 主梁安装关键要求
- 主梁上翘度(拱度):跨中上翘值应为跨度的(1/1000~1.5/1000),测量应在空载状态下进行。
- 主梁与端梁的连接采用高强度螺栓或焊接时,应符合设计要求的紧固力矩或焊缝质量等级。
- 两根主梁间的水平对角线差不应大于5mm,跨端高度差不大于±10mm。
五、小车安装(工序④)
小车(起重小车)是起重机的起升和横向移动机构,由车架、起升机构、小车走行机构等组成。
六、电气系统安装(工序⑤)
电气系统是起重机的”神经中枢”,安装质量直接影响设备的控制精度和操作安全性。
6.1 电缆敷设与接线
- 电缆应按照设计路径敷设,避开机械运动部件和高温区域。
- 动力电缆与控制电缆应分开排列,间距不小于100mm,防止电磁干扰。
- 电缆进出口处应设置防水弯头和防护套管。
- 接线完毕后,检查接线正确性并进行绝缘测试(用500V兆欧表测量,绝缘电阻≥1MΩ)。
6.2 电气元件安装
- 电气柜(配电箱、控制柜、电阻箱)应安装牢固、柜门开启灵活。
- 行程开关、限位开关、超载限制器等安全保护元件应安装到位、动作灵敏可靠。
- 各机构电动机接线应核对接线端子标识,确保相序正确。
6.3 接地与防雷
整机金属结构、电气设备外壳、电缆金属护套等均应可靠接地。起重机轨道及金属结构应通过接地极与大地可靠连接,接地电阻≤4Ω。若起重机高度超过30m,应设置防雷装置并检测接地电阻。
7.2 空载试运行
- 各机构分别以低速、中速、高速运行,累计运行时间不少于10分钟。
- 检查大车和小车运行轨迹是否平稳,有无啃轨、异响、振动等异常。
- 检查起升机构升降时的制动可靠性,吊钩上升至上限位时应自动停止。
- 检查各机构运转时电动机、减速器、轴承的温度和噪声是否符合要求。
八、载荷试验(工序⑦)
载荷试验是检验起重机结构强度、刚度和机构工作性能的最终环节,分为静载试验和动载试验两部分。试验前应配备载荷块(砝码或标准重物),并确认试验载荷经过标定。
1.25倍额定载荷静载试验:
起吊1.25Q(即超载25%),同样提升离地100~200mm,悬停10分钟。试验后检查结构是否有永久变形、焊缝是否开裂、连接螺栓是否松动。
8.2 动载试验
试验目的:检验各机构在动态工作状态下的协调性和制动可靠性。
- 起吊1.1倍额定载荷(1.1Q),在全程范围内进行起升、下降、大车行走、小车行走的组合动作。
- 每个动作应在全行程范围内进行,各机构至少反复运行3次以上。
- 试验中分别测试各机构的启动、制动、反转等动态响应性能。
- 检查各安全保护装置(超载限制器、行程限位器、联锁保护等)的动作准确性。
载荷试验判定标准:
(1) 静载试验后,主梁下挠度不超过允许值,卸载后结构恢复原状无残余变形;
(2) 动载试验中,各机构运转平稳、制动可靠、无异常振动和噪声;
(3) 试验后检查金属结构无裂纹、紧固件无松动、焊缝无开裂;
(4) 符合上述条件即为试验合格,可签发安装验收报告。
十、施工安全注意事项
- 高处作业:超过2m的作业面应系挂安全带,设置安全防护网和临时扶手。
- 吊装作业:吊装时应设专人指挥,指挥信号应统一明确。吊物下方严禁站人。
- 焊接作业:现场配备灭火器材,清理周边易燃物,严格执行动火审批制度。
- 电气作业:电气安装必须由持证电工操作,断电后验电贴牌。
- 大件运输:构件运输时应有可靠的固定和封车措施,沿途设专人监护。
- 交叉作业:合理安排工序,避免上下交叉作业;若无法避免,应设置可靠的隔离防护层。
结语
门式起重机整机安装是一项从土建基础到机电系统集成的全流程工程。严格遵循”轨道为基、结构为骨、电气为脉、试验为验”的安装理念,把好每一道工序的质量关和安全关,才能确保起重机在后续投用后安全、高效运行。特别是在载荷试验这一最终检验环节,应严格按照国家标准和厂家技术要求执行,不留任何隐患。
河南克鲁德重工有限公司作为专业起重设备生产厂家,提供各吨位门式起重机整机安产品及服务,欢迎咨询选型方案。
