1. 摘要
单梁起重机作为车间、仓库及物流场所广泛使用的起重设备,其安全运行直接关系到人身与财产安全。科学合理地确定大修周期并严格执行检验检测标准,是保障设备长期稳定运行的关键。本文依据国家标准 GB/T 3811-2008《起重机设计规范》和 TSG Q7015-2016《起重机械定期检验规则》,系统阐述了单梁起重机的工作级别划分、大修周期确定方法、日常与定期检验内容、全面检验技术要点以及相关检测仪器与工具,为设备管理者和操作人员提供完整的技术参照。
2. 大修周期(按工作级别确定)
单梁起重机的工作级别是确定大修周期的核心依据。依据 GB/T 3811-2008,起重机的工作级别由利用等级(U0~U9)和载荷状态(Q1~Q4)共同决定,划分为 A1~A8 共 8 个级别。单梁起重机常见的工作级别为 A3、A4、A5,对应的设计寿命和大修周期如下:
| 工作级别 | 总工作循环数 | 载荷状态 | 大修周期 | 典型应用场合 |
|---|---|---|---|---|
| A3 | ≤ 6.3×10⁴ | 轻载 | 10 年 | 仓库、维修车间(偶尔使用) |
| A4 | ≤ 2.0×10⁵ | 中载 | 8 年 | 机械加工车间、中小型装配线 |
| A5 | ≤ 6.3×10⁵ | 重载 | 6 年 | 冶金车间、连续生产流水线 |
大修内容包括:主梁及端梁焊缝全面探伤、主梁挠度复测、行走机构解体检查、起升机构拆检(减速箱齿轮磨损检测、制动器摩擦副检查)、电气控制系统绝缘测试及老化更换、轨道磨损检测与调整、安全装置(限位器、超载限制器、防脱轨装置)功能性校验等。大修完成后应出具完整的检验报告并重新进行额定载荷试验。
大修周期的计算起点为设备首次投入使用之日。在达到规定年限前,若设备出现以下任一情况,应提前安排大修:① 累计工作循环数超过设计值的 80%;② 主梁挠度超过 L/700;③ 主要结构焊缝出现疲劳裂纹;④ 事故导致主要受力构件损伤。
3. 日常检验(操作者每日检查项目)
日常检验由起重机操作者在每日开机前完成,是保障安全的第一道防线。检查内容包括但不限于:
- 外观检查:目视检查主梁、端梁及连接部位有无明显变形、裂纹或异常声响。
- 钢丝绳/链条:检查有无断丝、压扁、扭结、腐蚀或磨损超限(断丝数不超过 10%)。
- 吊钩:查看吊钩开口度、扭转变形及危险断面磨损情况,防脱钩装置是否有效。
- 制动器:空载联动试车,检查起升及运行制动器是否灵敏可靠,制动间隙是否正常。
- 限位装置:测试起升高度限位器和行程限位开关动作是否正常。
- 按钮/遥控器:各操作按钮动作是否准确,急停开关是否有效。
- 运行状态:空载状态下沿轨道来回运行一次,观察有无卡阻或异常振动。
发现异常时必须立即停机,并填写《起重机日常检查记录表》报修。经修复确认后方可恢复使用。
4. 定期检验
定期检验按时间间隔分为三个层级,由专业检验人员(持有特种设备检验资质)执行。
4.1 每季度检验
- 检查所有螺栓连接是否松动,重点为轨道压板螺栓、端梁连接螺栓。
- 润滑系统检查:各减速箱油位、油质;各润滑点注油情况。
- 电气系统:电缆有无破损、接头有无氧化、电控柜内部清洁与接线紧固。
- 轨道检查:轨道接头间隙是否 ≤ 4mm,轨顶面水平偏差是否符合标准。
- 车轮检查:车轮踏面有无剥落、轮缘磨损量是否超标。
4.2 每年检验
- 主梁挠度测量:在额定载荷下测量主梁跨中挠度值 f,要求 f ≤ L/700(L 为跨度)。
- 焊缝宏观检查:主梁与端梁连接焊缝、吊耳焊缝、轨道垫板焊缝进行 100% 目视检查。
- 绝缘电阻测试:用 500V 兆欧表测量电气线路对地绝缘电阻,应 ≥ 1MΩ。
- 制动器制动性能测试:起升机构制动器制动下滑量应 ≤ S/100(S 为起升高度)。
- 超载限制器校验:使用标准砝码校准,动作精度应在 ±5% 以内。
4.3 每两年检验
- 主梁及关键焊缝无损探伤:采用超声波或磁粉探伤,重点检测主梁下盖板对接焊缝及端梁连接焊缝。
- 减速箱解体检修:测量齿轮啮合间隙、齿面接触斑点、轴承游隙。
- 轨道全面检测:测量轨道跨度偏差、直线度、高低差,使用水准仪及钢尺。
- 电气系统全面检测:电动机绝缘及直流电阻测试、接触器触头磨损检查、保护功能校验。
- 金属结构防腐检查:评估漆膜厚度及锈蚀程度,必要时重新涂装。

图1 单梁起重机检验检测周期时间轴
5. 全面检验内容
全面检验通常结合大修进行,或在使用过程中累积达到一定条件时开展。主要内容如下:

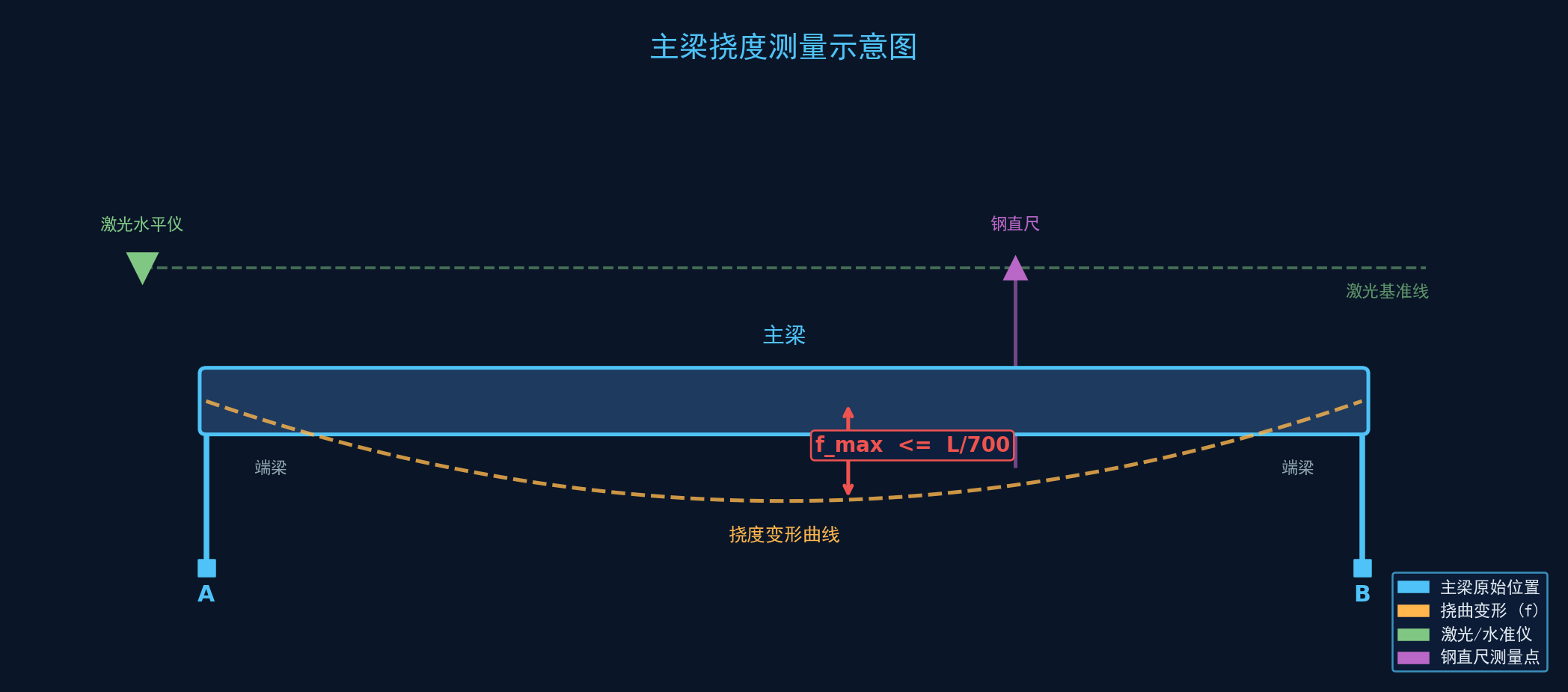

5.1 主梁挠度检测
主梁挠度是评估起重机结构刚度和安全性的核心指标。检测方法:将起重机停放在轨道平直段,在空载状态下标记主梁跨中基准点,然后起吊额定载荷(按 1.0 倍额定起重量),用激光水平仪配合钢直尺测量跨中下挠位移量 f。合格标准:f ≤ L/700(工作级别 A3~A5 通用)。如超过限值,需进行主梁加固或更换。
5.2 焊缝探伤
采用超声波检测(UT)和磁粉检测(MT)相结合的方法。检测部位包括:主梁上、下盖板纵向对接焊缝、腹板与盖板连接角焊缝、端梁与主梁连接焊缝、吊耳环焊缝。判废标准:发现任何裂纹类缺陷;条形缺陷长度超过板厚的 1/3;密集性缺陷群。
5.3 制动性能检测
起升机构制动器制动下滑量的检测方法:起吊 1.25 倍额定载荷,提升至离地面约 200mm 处稳定后,按下急停开关,测量吊具在制动过程中的下滑距离。要求下滑量 Δh ≤ S/100(S 为额定起升高度),且制动器打开与闭合时间应协调一致。
5.4 电气系统检测
电气系统检测包括:主回路及控制回路绝缘电阻检测(≥ 1MΩ)、保护接地电阻检测(≤ 4Ω)、电动机空载电流及三相不平衡度检测(不平衡度 ≤ 10%)、电控柜内部清理及接触器触头磨损检查(烧蚀深度 ≤ 0.5mm)。
5.5 载荷试验
大修后应进行静载试验(1.25 倍额定载荷,保持 10 分钟)和动载试验(1.1 倍额定载荷,反复起升和运行)。试验中检查结构变形、制动性能、运行平稳性及各安全装置的有效性。
6. 检验标准对照表
| 检验项目 | 检验方法 | 合格标准 | 检测周期 | 参考标准 |
|---|---|---|---|---|
| 主梁挠度 | 激光水平仪 + 钢直尺 | f ≤ L/700 | 每年 | GB/T 3811-2008 |
| 焊缝探伤 | UT + MT | 无裂纹、无超标缺陷 | 每 2 年 | GB/T 3323-2019 |
| 制动器制动下滑 | 载荷试验 | Δh ≤ S/100 | 每年 | TSG Q7015-2016 |
| 绝缘电阻 | 500V 兆欧表 | ≥ 1MΩ | 每年 | GB/T 5226.2-2016 |
| 接地电阻 | 接地电阻测试仪 | ≤ 4Ω | 每年 | GB 50057-2010 |
| 钢丝绳断丝 | 目视 + 卡尺 | 任一捻距断丝数 ≤ 10% | 每日/每月 | GB/T 5972-2016 |
| 吊钩开口度 | 卡尺测量 | 原尺寸的 ≤ 15% 增加 | 每季度 | GB/T 10051.1-2010 |
| 超载限制器 | 标准砝码校验 | 动作误差 ≤ ±5% | 每年 | GB/T 12602-2020 |
| 轨道跨度偏差 | 钢卷尺 + 弹簧秤 | ≤ ±5mm(跨度 ≤ 10m) | 每 2 年 | GB/T 10183-2005 |
| 减速箱齿轮磨损 | 塞尺 + 目视 | 齿厚减薄量 ≤ 原齿厚的 20% | 每 2 年 | JB/T 8901-2016 |
