防爆电动葫芦安装调试全流程与验收规范要求防爆电动葫芦安装调试规范与验收标准全流程指南

防爆电动葫芦作为爆炸性危险环境中的关键起重设备,其安装调试质量直接关系到设备的安全运行与防爆性能的可靠实现。本文系统梳理从基础验收到负载试验的完整安装调试流程,并详细解读防爆验收的各项核心指标与检测方法。

河南克鲁德重工有限公司提供各吨位防爆电动葫芦安装产品,出厂价直供,质量可靠。

🔧 一、基础验收与轨道安装规范

安装防爆电动葫芦的第一道工序是基础验收。工字钢轨道的安装基面必须经过水平测量,其纵向与横向水平度均不应大于1/1000。对于悬挂式轨道,锚固螺栓的预紧扭矩应达到设计值的100%,并采用防松垫圈或双螺母锁紧。轨道接头的处理尤为关键——接头处的高低差不得大于0.5mm,左右错位不得大于1mm,确保电动葫芦运行轮通过时不会产生冲击和异响。

轨道的直线度直接影响电动葫芦的运行平稳性。按照相关标准,轨道全长范围内的直线度误差不应超过2mm。安装完成后应使用水准仪和钢尺逐段测量,并将数据记录在安装交验文件中。对于弯曲轨道段,曲率半径必须满足电动葫芦最小转弯半径要求,并在轨道内侧设置导向轮限位装置。

⚡ 二、电动葫芦本体吊装与电气接线

电动葫芦本体的吊装就位是安装过程中风险最高的环节。应在轨道下方铺设防护网或安全垫,使用手动葫芦或小型起重机将电动葫芦提升至轨道高度。起吊过程中严禁人员站在起吊物下方或可能的摆动区域内。电动葫芦挂架与轨道间的连接螺栓应采用高强度螺栓(等级不低于8.8级),按对称顺序分两次紧固至规定扭矩。

防爆电气接线是安装调试的核心环节。电缆引入装置的选型必须与防爆区域划分(0区/1区/2区)相匹配。引入电缆的密封圈必须与电缆外径紧密配合,压紧螺母的螺纹有效啮合不少于6扣。所有接线端子应置于防爆接线盒内,盒盖紧固螺栓应齐全且预紧到位。保护接地电阻不得大于4Ω,仪表接地电阻不得大于1Ω,接地线截面应不小于相线截面的1/2。

🎯 三、限位装置调试与空载试车

限位装置是保障电动葫芦安全运行的”最后一道防线”。起升上限位应在吊钩滑轮组距卷筒外壳顶部不小于50mm处动作断电;下降限位应在钢丝绳在卷筒上保留不少于2圈时动作。行走限位应在缓冲器前200mm处发出减速信号,在100mm处切断动力电源。限位装置调试完成后,应连续触发5次验证其可靠性。

完成限位调试后进入空载试车阶段。电动葫芦应在各档位下正反向连续运转不少于30分钟,期间监听减速机、电机及运行机构是否有异常噪音或振动。空载试车还应验证各控制按钮、遥控器和急停开关的功能有效性,检查运行时电流是否在额定范围内波动。

🏋️ 四、负载试验与防爆竣工验收

负载试验分为静载试验和动载试验两个阶段。静载试验以1.25倍额定载荷起升离地100~200mm,保持10分钟后检查电动葫芦各部件是否有永久变形或裂纹。动载试验以1.1倍额定载荷进行反复起升、下降和行走操作,累计运行时间不少于15分钟,重点检验制动器的制动下滑量是否满足S/100的要求(S为起升高度,单位mm)。

防爆竣工验收是设备能否正式投入使用的最终判定环节。验收项目包括防爆标识完整性、隔爆接合面间隙检测(≤0.2mm)、电缆引入装置密封性、接地电阻测试值、绝缘电阻(绕组冷态≥1.5MΩ)、以及所有防爆部件的安装合规性。验收完成后应形成正式的《防爆电动葫芦安装验收报告》,由安装单位、使用单位和监理单位三方签字确认。

下表汇总了防爆电动葫芦安装调试与验收的关键质量检查项目,供现场工程技术人员参考使用。

检查项目 技术要求 检测方法 合格标准
基础水平度 轨道纵向与横向水平 水准仪测量 ≤1/1000
轨道直线度 全长范围内 拉线法+钢尺 ≤2mm
接地电阻 保护接地/仪表接地 接地电阻测试仪 ≤4Ω / ≤1Ω
隔爆接合面间隙 隔爆面间隙测量 塞尺检测 ≤0.2mm
绝缘电阻 绕组冷态绝缘 兆欧表(500V) ≥1.5MΩ
静载试验 1.25倍额定载荷×10min 目视+量具检查 无永久变形/裂纹
动载试验 1.1倍额定载荷×≥15min 全程运行检测 制动下滑量≤S/100

防爆电动葫芦的安装调试规范与防爆验收标准

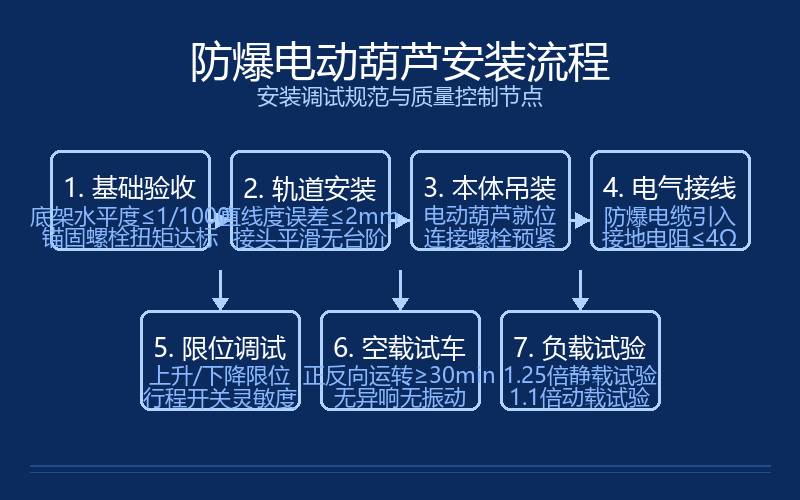

上图展示了防爆电动葫芦从基础验收到负载试验的完整安装调试流程,每个节点都设定了明确的质量控制标准和技术要求。

防爆电动葫芦的安装调试是一项系统性的技术工作,每一个步骤都关系到设备的安全性和可靠性。安装单位应严格按照施工方案和技术规范组织施工,质量检验人员需对每个质量控制节点进行见证并签字确认。只有通过全部防爆验收项目的设备,才能获得正式投入使用的许可。

防爆电动葫芦的安装调试规范与防爆验收标准

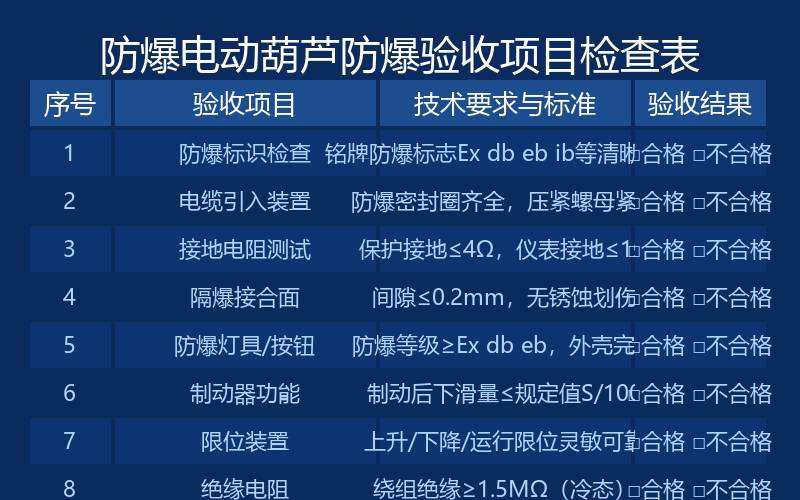

上图所示为防爆电动葫芦防爆验收项目的标准检查表格,涵盖了防爆标识、电缆引入、接地电阻、隔爆接合面等8项核心验收内容,现场工程技术人员可据此逐项检测并记录验收结果。

💡 五、安装调试常见问题与对策

在实际安装调试过程中,以下问题较为常见:一是轨道水平度超差,多为预埋螺栓定位不准所致,应在浇注前进行二次复测;二是电缆引入密封不严,根本原因是使用了不匹配的密封圈规格;三是制动下滑量超标,需要调整制动器间隙或更换摩擦片;四是限位开关误动作,应检查限位撞块安装位置是否与运动轨迹一致。针对上述问题,安装前应编制专项技术交底文件,明确每个工序的操作要点和质量标准,从源头上减少质量缺陷的发生。

河南克鲁德重工有限公司作为专业起重设备生产厂家,提供各吨位防爆电动葫芦安装产品及服务,欢迎咨询选型方案。

河南克鲁德重工有限公司

联系人
贾经理
联系电话
联系地址
河南省新乡市长垣市魏庄镇巨人大道与纬十六路交汇处7号
防爆电动葫芦安装调试全流程与验收规范要求防爆电动葫芦安装调试规范与验收标准全流程指南

原创文章,作者:克鲁德重工,如若转载,请注明出处:https://i.qizhongji.com/w/3319.html

(0)
克鲁德重工的头像克鲁德重工起重机厂家
防爆电动葫芦手电门与隔爆控制箱设备选型要点
上一篇 2026年5月24日 下午5:25
起重机吊装绳索选用与编结安全技术要求
下一篇 2026年5月24日 下午11:28

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
