电动葫芦年度安全检验流程与维保计划编制要点

电动葫芦作为起重机械中的核心起升机构,其安全运行直接关系到作业人员的生命安全和设备完整性。依据《起重机械安全规程》(GB/T 3811)、《特种设备安全法》及《起重机械定期检验规则》(TSG Q7015),使用单位必须建立并严格执行电动葫芦的年度安全检验与定期维保计划。本文从法规梳理开始,逐步深入到现场实施细节,为设备管理人员提供一套可落地的操作指南。

河南克鲁德重工有限公司提供各吨位电动葫芦年度安全产品,出厂价直供,质量可靠。

📋 一、法规框架与检验要求概述

根据现行法规体系,电动葫芦属于特种设备中的起重机械范畴,需纳入特种设备安全管理系统。其检验体系分为首次检验年度检验全面检验三个层级。年度检验由使用单位自行组织或委托有资质的检验机构实施,检验结论作为设备继续使用的依据。

⚠️ 提醒:年度检验不等同于日常巡检,前者属于法定检验环节,检验记录应归档保存至少至设备报废后。检验周期不得随意延长,若因客观原因无法按期检验,应提前向属地特种设备安全监督管理部门报备。

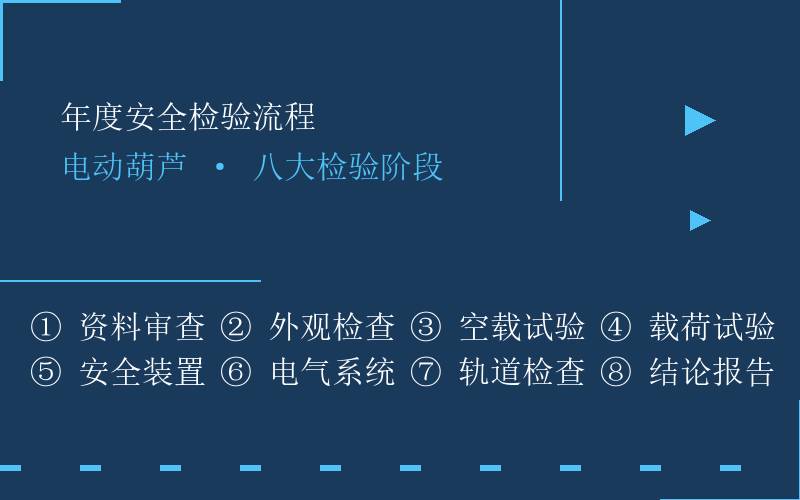

🔩 二、年度安全检验的八大流程步骤

年度安全检验采用”资料—外观—空载—载荷—安全装置—电气—轨道—结论”的递进式流程,每个阶段均须留下可追溯的检验记录。

环节一:资料审查 — 核查设备档案、上次检验报告、日常维护保养记录、操作人员资质证书、安全管理制度文件。资料不全需先行补齐方可进入后续检验环节。

环节二:外观检查 — 目视检查电动葫芦整体结构、吊钩(开口度及磨损)、钢丝绳(断丝数及直径缩减)、卷筒、导绳器等部件的完好状态,记录缺陷位置与严重程度。

环节三:空载试验 — 在无载荷工况下操作电动葫芦运行起升、下降、小车行走全程,验证各方向动作顺畅性及限位器触发动作的可靠性。

环节四:载荷试验 — 按额定载荷的100%进行静载试验(持载10分钟)和动载试验(运行全程),检验起升机构的承载能力和制动器持载能力。

环节五:安全装置检验 — 含上升极限位置限制器、下降极限位置限制器、超载限制器、断错相保护装置,逐一触发确认动作有效。

环节六:电气系统检查 — 测量电动机绝缘电阻(不低于0.5MΩ)、接地电阻(不大于4Ω),检查控制箱内接线紧固状态及电缆外皮完好性。

环节七:轨道及支承结构检查 — 检查工字钢轨道磨损、接头平整度、端部止挡器固定情况,以及葫芦吊架与轨道间的配合间隙。

环节八:检验结论与报告出具 — 汇总所有检验数据,判定设备合格或不合格;不合格项应在整改后重新检验。

检验环节 关键指标 判定标准 记录表单
外观检查 吊钩开口度增量≤15% GB/T 10051 外观检表
载荷试验 静载100%、动载110% TSG Q7015 载荷试验表
安全装置 限位器动作可靠率100% GB 6067 安全装置检表
电气绝缘 绝缘电阻≥0.5MΩ GB 5226.2 电气检表

▲ 电动葫芦年度检验各环节关键指标汇总

电动葫芦的年度安全检验流程与定期维保计划

⚙️ 三、定期维保计划的编制方法

定期维保计划以设备使用说明书为基础,结合制造商建议、使用频率、工作环境及历史故障记录综合编制。计划体系按时间维度划分为日检、周检、季检、半年检、年检五个层级,各层级保养内容逐级递增。

1. 日常保养(每日操作前)

由操作工执行,内容包括:检查钢丝绳有无可见断丝、打结或扭曲;观察吊钩防脱钩装置是否闭合到位;空载试运行确认起升和下降方向与手操器指令一致;听取运行中有无异响。记录于《电动葫芦日检表》。

2. 每周保养

由维修组执行,增加以下内容:检查制动器间隙是否在说明书允许范围内;对联轴器、轴承座进行补脂润滑;检查轨道接头螺栓紧固力矩;清洁控制箱散热风扇滤网。

3. 季度保养

由安全员或设备主管组织,覆盖日周检全部内容,额外增加:测量电动机及控制回路绝缘电阻;检查轨道直线度与水平度;检验超载限制器动作精度;更换磨损严重的导绳器衬垫。

4. 半年度保养

由检验科牵头,在季度保养基础上增加:完成100%额定载荷的静载试验;全面检查钢丝绳与卷筒连接端;测试紧急停止按钮功能;检查电源滑线或电缆拖令系统磨损状态。

5. 年度保养与法定检验同步

年度保养与法定年度检验同步实施。保养内容覆盖半年检全部项目,并增加:拆卸检查制动器摩擦片磨损量;更换易损密封件;紧固全部电气接线端子;整机润滑保养;测试断错相保护功能。

✅ 确认:多项实践证明,将定期维保与年度检验合并实施可将停机时间缩短40%以上,同时保证检验数据与保养记录的完整对应关系,便于追溯管理和事故原因分析。

电动葫芦的年度安全检验流程与定期维保计划

📌 四、现场实施中的关键控制点

控制点一:检验人员资质管理 — 年度检验须由至少两名持证检验人员完成,其中一名应持有起重机械检验员或检验师资格证书。检验报告签字人应对检验结论负技术责任。

控制点二:检验仪器按期标定 — 载荷试验用的砝码或测力仪、绝缘电阻表、接地电阻仪、游标卡尺等量具应在有效检定周期内,超期未检定的仪器不得用于检验。

控制点三:安全防护措施落实 — 检验前划定作业隔离区,悬挂”检验作业、禁止操作”警示牌。检验期间该葫芦不得参与任何生产作业任务。

控制点四:不合格项闭环整改 — 检验发现的每一处不合格项应明确整改责任人、整改期限和验收标准。整改完成后须重新进入检验流程直至全部合格。

⚠️ 警示:严禁在该载荷试验前擅自增大超载限制器设定值;严禁带故障运行电动葫芦从事生产作业;严禁用未经检验合格的电动葫芦吊运人员或重要设备。违反上述禁令可能导致严重安全事故并被处以高额行政处罚。

📊 五、维保计划编制总览表

以下表格汇总了五级维保计划的核心内容与责任划分,可作为编制企业电动葫芦年度维保计划的参考模板。

维保层级 周期 执行人员 核心内容 输出文件
日常 每班前 操作工 外观、空载试验、限位 日检表
周保 每周 维修组 制动器、润滑、紧固 周检卡
季保 每季度 安全员 绝缘测量、限位校核 季检报告
半年保 每半年 检验科 载荷试验、紧急停止 半年审表
年保+年检 每年 第三方+内部 全面检验、完整保养 年度报告

📎 六、总结与落地建议

电动葫芦的年度安全检验与定期维保绝非可以简化的行政程序,而是贯穿设备全生命周期的安全管理核心环节。一套完整的检验与维保体系应至少包含以下要素:清晰的组织架构与责任分工、量化的检验标准与判定依据、可追溯的记录模板与归档流程、持续改进的不合格项闭环机制。

落地建议一:将检验与维保计划嵌入企业设备管理信息系统,设置临近到期自动提醒,从流程上杜绝超期运行。

落地建议二:每年初编制本年度的检验与维保日历,明确每月、每季度、半年度及年度的具体作业时间窗口,提前协调生产与检验的错峰安排。

落地建议三:建立检验与维保数据的趋势分析机制(如制动片磨损速率、绝缘电阻劣化曲线),将被动维修升级为预测性维护,提前识别潜在故障风险。

河南克鲁德重工有限公司作为专业起重设备生产厂家,提供各吨位电动葫芦年度安全产品及服务,欢迎咨询选型方案。

📎 总结:只有将法规要求转化为可执行的日、周、季、半年度、年度维保动作,并将每次检验数据纳入设备全生命周期档案,才能真正实现”安全可保障、隐患可追踪、责任可追溯”的电动葫芦闭环管理目标。

河南克鲁德重工有限公司

联系人
贾经理
联系电话
联系地址
河南省新乡市长垣市魏庄镇巨人大道与纬十六路交汇处7号
电动葫芦年度安全检验流程与维保计划编制要点

原创文章,作者:克鲁德重工,如若转载,请注明出处:https://i.qizhongji.com/w/3261.html

(0)
克鲁德重工的头像克鲁德重工起重机厂家
电动葫芦在潮湿露天工况下的防潮防腐维护方案
上一篇 2026年5月24日 下午4:42
防爆电动葫芦结构特点与防爆等级分类知识要点
下一篇 2026年5月24日 下午5:24

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
