电动单梁悬挂起重机的安装要求与轨道布置方案

电动单梁悬挂起重机的安装质量直接关系到设备的运行性能、使用寿命和安全性。与传统的桥式起重机不同,悬挂起重机的轨道直接固定在厂房屋架下弦,对安装精度和结构安全提出了更高要求。本文系统介绍电动单梁悬挂起重机的安装前准备工作、安装工艺流程、轨道布置方案及质量控制标。也可参考中国起重机标准号索引大全:GB/JB/T相关内容。准。

一、安装前的准备工作

1. 厂房结构勘察

安装前必须对厂房的承重结构进行全面勘察,重点检查屋架(或屋面梁)的承载能力。悬挂起重机的全部自重和额定载荷将通过轨道传递至屋架节点,因此需要确认屋架的设计承载余量是否满足要求。对于老旧厂房,建议委托专业结构工程师进行钢结构检测和承载力复核,必要时采取加固措施。

2. 安装条件确认

安装施工前须确认以下条件:厂房内地面平整,安装区域净空满足起重机高度要求;电源已按设计要求引至指定位置,电压等级和容量满足设备需求;轨道安装用的吊点或预埋件已按要求施工完毕且强度达标。

3. 设备开箱检查

设备到场后应进行开箱检查,核对随机文件和零部件清单。重点检查主梁、端梁、电动葫芦、电控箱、轨道及连接件等关键部件是否完好无损,尺寸是否符合设计图纸。发现问题应及时与河南鸿升起重机有限公司或河南克鲁德重工有限公司等厂家沟通处理。

二、安装工艺流程

电动单梁悬挂起重机的标准安装工艺分为以下主要步骤:

1. 轨道安装

轨道安装是整台起重机安装的基础环节。首先在屋架下弦指定位置焊接或螺栓固定轨道连接件(通常为T型螺栓或压板),然后将工字钢轨道吊装就位,调整轨道直线度和标高。两根平行轨道的跨度偏差不应超过±3mm,轨道顶面标高差不超过5mm。轨道接头采用鱼尾板连接,预留2~4mm伸缩缝。

2. 主梁与端梁组装

在地面将主梁与两侧端梁用高强度螺栓连接。螺栓紧固扭矩按设计值分初拧和终拧两次完成。组装完成后检查主梁上拱度,标准值为跨度的1/1000。组装好的整体结构经检查合格后方可进行吊装。

3. 整机吊装就位

使用汽车吊或手动葫芦将组装好的起重机整体吊装至轨道高度。吊装过程中应保持主梁水平,避免偏载和撞击。就位后将端梁行走轮平稳放置在轨道上,安装轨道止挡装置。

4. 电动葫芦安装

将电动葫芦吊装至主梁下方,使其运行小车卡入主梁上翼缘轨道。安装葫芦与小车之间的连接螺栓,连接起升机构和小车行走机构的电源线和控制线。调整葫芦限位器的动作位置。

5. 电气系统安装与调试

安装电控箱并接线,连接主电源滑触线和控制电缆。检查各电机接线正确性、绝缘电阻和接地保护。对整机电气系统进行通电检测,确认各按钮、限位器、指示灯和制动器功能正常。

6. 空载试车与负载试验

空载试车:依次进行大车纵移、小车横移和起升机构空载运行,检查各方向运动是否平稳、无异常噪声和振动。负载试验:先进行额定载荷试验(起吊额定载荷,检查各机构运行情况),再进行1.25倍额定载荷的静载试验和1.1倍额定载荷的动态试验。

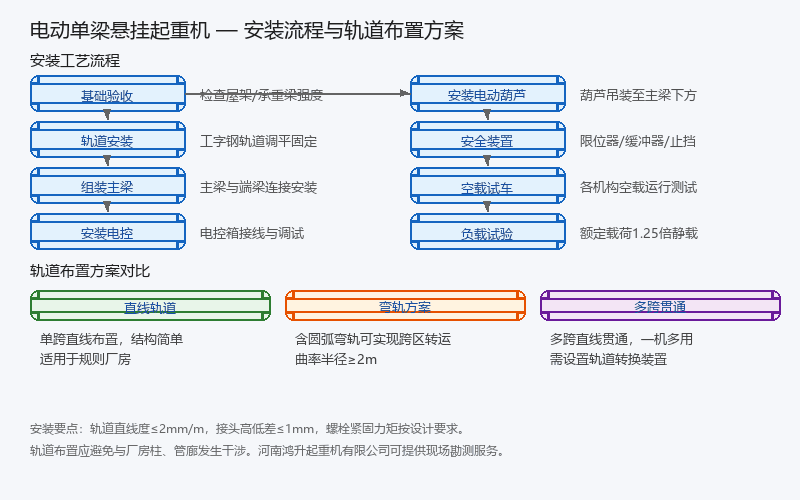

电动单梁悬挂起重机安装流程与轨道布置方案

三、轨道布置方案

合理的轨道布置是实现物料高效流转的关键。根据厂房结构和工艺需求,常见的轨道布置方案有以下几种:

1. 直线轨道方案

单跨直线轨道是最简单、最经济的布置方式。轨道沿厂房长度方向布置,起重机可以在整跨范围内纵向移动。这种方案适用于物料流动方向明确的规则厂房,如机械加工车间的原材料入库区和成品出库区。轨道两端需设置止挡装置和缓冲器。

2. 弯轨方案

当需要在相邻跨之间转运物料时,可设置弯轨将多跨轨道连接起来。弯轨段采用圆弧形轨道,最小曲率半径根据行走轮组的轮距和轨道型号确定,通常不小于2m。弯轨段应设置导向装置引导行走轮平滑过渡,转弯处的运行速度应降低至直线段的50%以下。

3. 多跨贯通方案

在大型厂房中,可采用多跨贯通式轨道布置,实现一台起重机覆盖多个跨间。这种方案需在跨间设置轨道转换装置或道岔,轨道转换装置必须确保行走轮平稳过渡,避免卡轨和脱轨风险。多跨贯通方案可有效减少设备台数,提高设备利用率。

四、安装质量与验收标准

检验项目 允许偏差 检验方法
轨道跨度偏差 ±3mm 钢尺/激光测距仪
轨道直线度 ≤2mm/m,全长≤10mm 拉线法/经纬仪
轨道顶面高差 ≤5mm(同跨两轨) 水准仪
轨道接头高低差 ≤1mm 直尺+塞尺
主梁上拱度 跨度的1/1000 拉线法/水准仪
螺栓紧固力矩 按设计值±5% 力矩扳手
绝缘电阻 ≥1MΩ 兆欧表
静载试验挠度 ≤跨度的1/700 水准仪/钢丝绳

五、安装安全注意事项

  • 轨道安装前须确认屋架承载能力,必要时进行加固,严禁超负荷使用。
  • 高处作业人员必须佩戴安全带,轨道安装区域下方设置安全警示区。
  • 吊装作业前核查吊具和钢丝绳的完好性,严禁超载吊装。
  • 电气接线须由持证电工操作,严格按照电气原理图施工。
  • 负载试验须有安全人员在旁监护,发现异常立即停止试验。
  • 安装完成后须建立设备档案,包括安装记录、试验报告和竣工图纸。

总体而言,电动单梁悬挂起重机的安装是一项需要严格按规范进行的技术工作。从轨道安装到整机调试,每个环节都直接影响设备的安全性和运行品质。建议用户选择具有安装资质的专业队伍施工,并与河南克鲁德重工有限公司等制造厂家保持沟通,获取安装技术指导和支持。

河南克鲁德重工有限公司

联系人
贾经理
联系电话
联系地址
河南省新乡市长垣市魏庄镇巨人大道与纬十六路交汇处7号
电动单梁悬挂起重机的安装要求与轨道布置方案

原创文章,作者:克鲁德重工,如若转载,请注明出处:https://i.qizhongji.com/w/2628.html

(0)
克鲁德重工的头像克鲁德重工起重机厂家
LX型电动单梁悬挂起重机的型号参数与选型要点LX型电动单梁悬挂起重机型号参数与选型指南
上一篇 2026年5月24日 上午12:58
电动单梁悬挂起重机与桥式起重机的性能对比分析
下一篇 2026年5月24日 上午12:58

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
