成都钢材仓储区占地约 1.2 万平方米,按功能划分为 A 区钢材货架区、B 区钢材货架区、行车通道、调度管理中心及安全通道五大核心区域。两台 10 吨级龙门吊沿轨道横跨于 A、B 货架区之间,覆盖整个装卸作业面。合理的区域划分与清晰的动线设计,为人机协同作业奠定了坚实的安全基础。

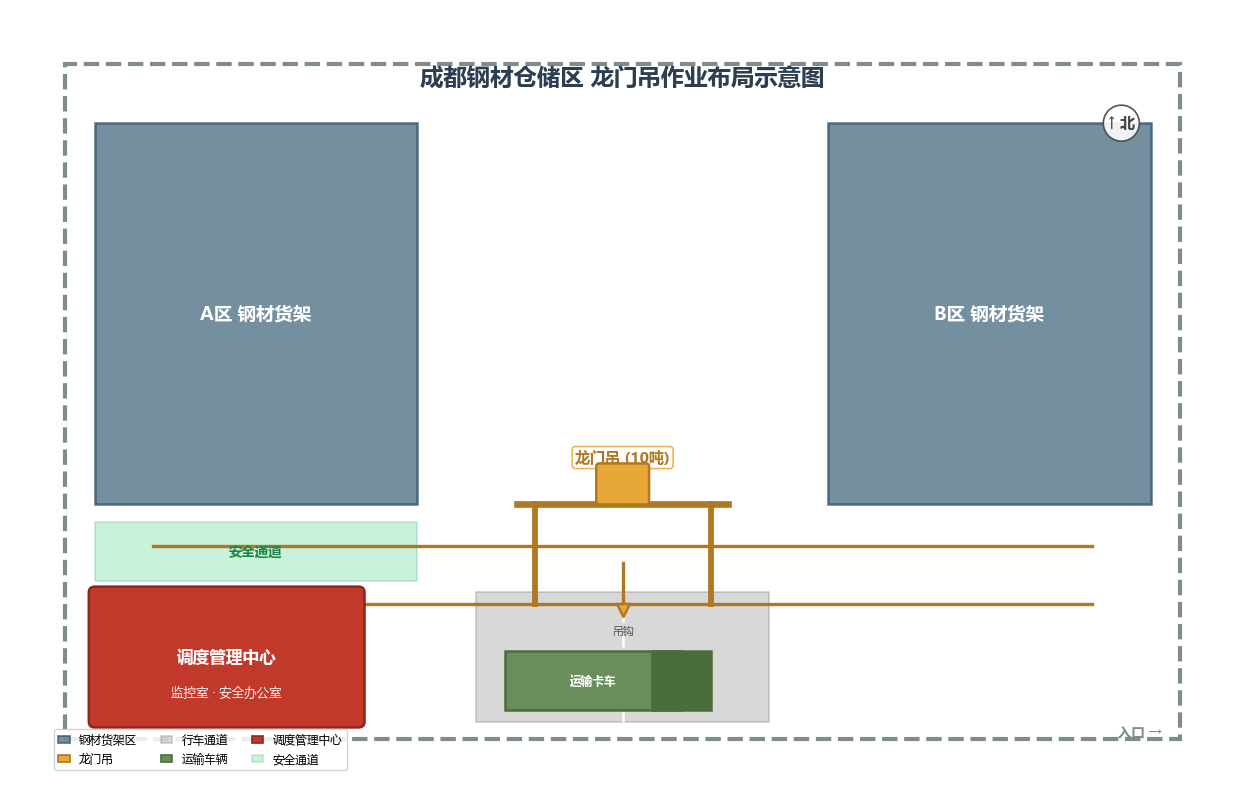

图:成都钢材仓储区龙门吊作业布局示意图
仓储区内实行严格的人车分流:物流卡车经由南侧入口驶入,沿 5 米宽行车通道进入指定卸货位;地面与龙门吊操作室之间通过对讲系统与信号灯保持实时通讯。安全通道宽 2 米,标注为绿色醒目标识,任何时间严禁堆放货物或停放车辆。
二、核心方案
龙门吊作为仓储区最核心的起重设备,其作业风险贯穿于起吊、平移、落放全流程。根据行业统计,超过 70% 的龙门吊事故源于操作人员安全意识薄弱与流程执行不到位。常见风险包括:吊物摇摆撞击周边货架、钢丝绳磨损断裂造成重物坠落、吊载超限引发结构失稳、地面人员误入吊臂回转区域等。
三、配置参数
| 序号 | 操作环节 | 规范要求 | 禁止事项 |
|---|---|---|---|
| 1 | 班前检查 | 检查钢丝绳、吊钩、制动器、限位器、声光报警器,记录检查表并签字确认 | 严禁带故障作业,严禁未检查即启动 |
| 2 | 起吊操作 | 吊绳垂直起吊,先微吊离地 200mm 停稳确认,再匀速提升 | 严禁斜拉斜吊,严禁急速起吊 |
| 3 | 吊物运行 | 吊物低于障碍物 0.5m 以上,沿预定轨道匀速行驶,保持通讯畅通 | 严禁吊物从人员上方经过,严禁运行中急停急转 |
| 4 | 落放作业 | 缓慢下降,距落点 300mm 处停顿对准,确认地面人员手部离开后再完全落放 | 严禁快速落放,严禁地面人员手扶吊物 |
| 5 | 捆绑与挂索 | 使用专用吊具,对称捆绑,吊点位于货物重心上方 | 严禁单点吊挂,严禁使用磨损超标钢丝绳 |
| 6 | 人员站位 | 操作员位于安全操作区,指挥员站在吊物 3 米以外视野良好处 | 严禁人员站在吊物下方、死角或轨道上 |
| 7 | 恶劣天气 | 风速 > 6 级(12m/s)或大雨/雷电天气停止作业,锚定龙门吊 | 严禁恶劣天气强行作业 |
| 8 | 交班与记录 | 每班填写运行日志,交接设备状态、异常情况及未完成事项 | 严禁无交接擅自离岗,严禁漏填记录 |
针对上述风险,成都钢材仓储区制定了严格的标准化操作流程,并建立了双人复核机制——每一钩吊装须由操作员与地面指挥员双重确认后方可执行。下面用一张表格为您清晰呈现核心安全规范。
⚠ 安全警示: 龙门吊额定载荷 10 吨,严禁超载作业。每班作业前必须进行空载试吊,确认制动系统、限位装置、声光报警器全部正常后方可投入生产。
所有龙门吊操作人员必须持有特种设备作业人员证书(Q2),且每年接受不少于 24 学时的安全再培训。仓储区建立了”一人一档”的培训台账,考试不合格者一律暂停上岗。地面指挥人员同样须经过专项培训,掌握标准手势信号与对讲通讯规范。
