成都起重机轨道安装工程,是工业厂房、物流仓储及重工车间运营效率的核心保障。轨道安装质量的优劣,直接关系到起重机运行的平稳性、安全性及设备使用寿命。我们深耕西南地区多年,以严苛的施工标准和丰富的现场经验,为每一位客户交付经得起时间考验的精品工程。
一、工程概况与施工准备
成都地处四川盆地,地质条件复杂多变,对轨道基础的承载力提出了更高要求。施工前需进行详细的现场勘测,包括基础混凝土强度检测、预埋螺栓位置复测、轨道基准线放样等环节。只有前期的精准测量,才能确保后续安装的一步到位。
关键准备工作包括:
- 基础验收:混凝土强度达到C30以上,表面平整度偏差≤5mm/2m;
- 材料进场检验:钢轨规格(QU70/QU80/QU100)、弹性垫板、压板组件等须附带合格证及检测报告;
- 施工机具调试:轨道调整器、激光水准仪、扭矩扳手等工具校准到位;
- 技术交底:施工班组全员熟悉图纸及规范要求,明确各工序质量控制点。
二、轨道安装核心技术参数
依据《起重机轨道安装及验收规范》及成都地区特殊地质条件,我们整理了以下关键技术参数表,确保每一项指标都有据可依:
| 序号 | 项目 | 技术参数 | 允许偏差 | 检测方法 |
|---|---|---|---|---|
| 1 | 轨道中心线位置 | 设计轴线 | ≤±3mm | 经纬仪、钢尺 |
| 2 | 轨距偏差 | 设计轨距 | ≤±5mm | 轨距尺 |
| 3 | 轨道纵向水平度 | 全长L | ≤L/1500 | 水准仪 |
| 4 | 轨道横向水平度 | 任意2m范围 | ≤1mm | 水平尺 |
| 5 | 接头处轨面高差 | 对接缝两侧 | ≤0.5mm | 塞尺、直尺 |
| 6 | 接头处轨向偏差 | 对接缝两侧 | ≤0.5mm | 拉线、直尺 |
| 7 | 压板螺栓扭矩 | 按设计值 | ±5%范围 | 扭矩扳手 |
| 8 | 轨道接头间隙 | 温度伸缩缝 | 1~3mm | 塞尺 |

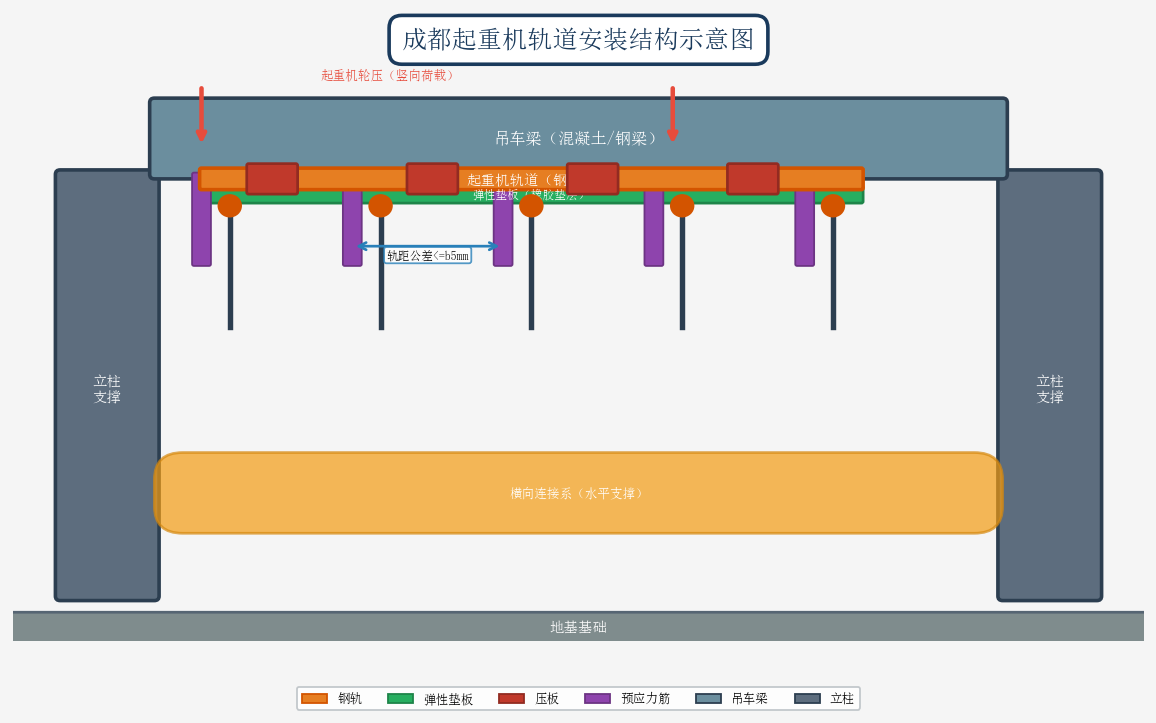

三、轨道安装结构示意图
下图展示了成都起重机轨道安装的典型结构层次:从地基基础到立柱支撑,从吊车梁到弹性垫板,再到钢轨和压板组件,每一层都承担着关键的的力学功能。预埋螺栓与预应力筋系统确保整体结构在长期重载工况下的稳定可靠。

四、安装工序控制要点
第一步:基准放样。利用全站仪在吊车梁顶面弹出轨道中心线,每隔6m设置一个基准点,确保全线通视。放样误差须控制在±1mm以内,为后续安装提供精准参照。
第二步:垫板铺设。弹性垫板(通常采用10mm厚氯丁橡胶板)应均匀铺设在吊车梁顶面,垫板宽度略宽于钢轨底板,确保压力均匀传递。垫板接缝处用专用胶粘接,防止移位。
第三步:钢轨就位与调整。使用轨道调整器将钢轨精确调至设计位置,依次调整轨距、水平度、直线度。每调整一段即用压板临时固定,防止反弹变形。对于成都地区常见的多雨气候,调整后需加盖防雨布。
第四步:压板锁固。压板螺栓采用高强螺栓(10.9级),按设计扭矩逐级拧紧。建议分初拧(50%扭矩)、终拧(100%扭矩)两步完成,并做好扭矩标记,便于后续复检。
第五步:焊接与伸缩缝处理。钢轨接头采用预热闪光对焊或铝热焊工艺,焊后须进行超声波探伤检测。温度伸缩缝按1~3mm预留,缝间填塞柔性密封材料,防止杂物嵌入。
第六步:整体验收。复测所有技术参数,填写验收记录表。我们承诺每一条轨道都有完整的施工档案,从材料批号到检测数据,全流程可追溯。
五、质量保障与售后服务
选择我们,就是选择一份安心。我们为成都地区的每一家客户提供:
- 质保承诺:轨道安装工程质保期长达24个月,质保期内免费巡检维护;
- 快速响应:成都市内4小时到达、24小时应急处理,确保生产不停摆;
- 专业年检:每年提供一次专业轨道检测服务,出具检测报告,提前预警磨损与变形;
- 终身技术支持:无论工期多久,一个电话即可获得专家远程或现场指导。
六、结语
成都起重机轨道安装,不仅是一项技术活,更是一份沉甸甸的责任。从基础到轨面,从毫米级精度到长期稳定运行,我们用专业守护安全,用品质赢得信赖。如果您正在筹划或改造起重机轨道系统,欢迎随时联系我们——让专业的人,做专业的事!
