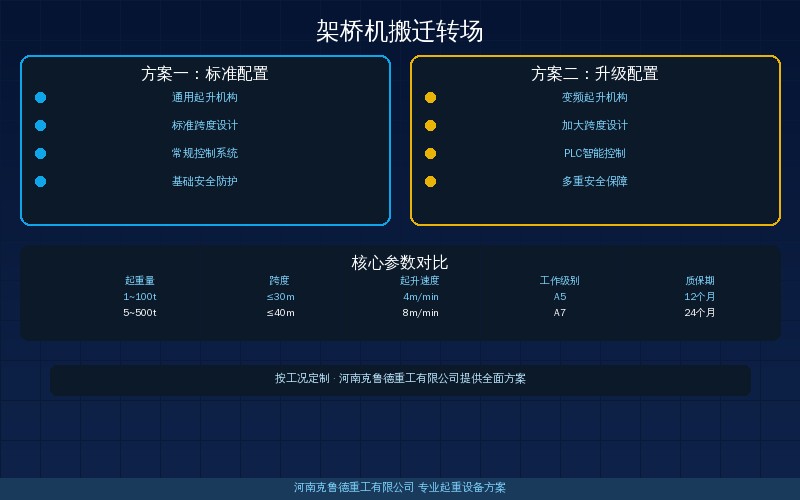

- 拆卸:先电气后结构,部件编号拍照留档
- 运输:低平板车绑扎,超限件先办许可证
- 验收:1.25倍静载+1.1倍动载,缺一不可

一、拆卸方案
架桥机拆卸前先做三件事:核对设备档案、编制拆装方案、办理安装告知手续。按TSG Q7016-2016的要求,架桥机拆卸属于起重机械安装拆卸作业,施工前要向特种设备监督管理部门办理告知,方案经技术负责人审批后才能动工。拆卸前对照架桥机型号参数怎么选?JQJ型DLJ型TLJ型起重量跨度与施工工况匹配速查,确认JQJ型、DLJ型、TLJ型的结构形式,导梁、主梁、支腿的分段位置和单件重量,吊点设置才有依据。行业老手说,这一遍核对花半天时间,能避免后面一整天的返工。拆卸时吊装用的100t汽车吊和25t汽车吊要提前进场试车,起重性能表与实际工况逐项对照,吊点布置按构件重心计算。拆装方案里要写明每段的吊装顺序、吊车站位和回转半径,现场作业半径内的高压线保持6m以上安全距离。
拆卸顺序按先电气后结构、先辅件后主梁的原则安排。先把电气控制柜、电缆、限位开关拆下装箱并编号,再拆吊具和钢丝绳,最后解体结构件。主梁和导梁分段时,每段两端挂缆风绳,用两台汽车吊配合抬吊,起吊前先试吊200mm确认绑扎牢固,避免空中摆动碰撞。缆风绳用6×19结构钢丝绳,直径13mm,预紧力控制在5kN,一端固定在锚点,另一端通过花篮螺栓调整松紧。高强度螺栓拆下后必须按规格分类装袋,配齐垫圈螺母,丢失一套,重新安装时就要整批补购,等待周期少则5~7天。静载试验要留到重新安装后做,拆卸阶段重点是把构件状态保护好。
- 部件编号:每个分段用油漆标注安装位置和方向,拍照留档
- 销轴防护:铰点销轴拆下后涂油包裹,防止锈蚀和磕碰
- 油管封口:液压管路拆开后立即用堵头封口,防止灰尘进入
- 重心标记:每个分段标注重心位置,运输装车和吊装时使用
- 附件清点:爬梯、栏杆、走台等附件单独装箱,逐件登记
二、运输方案
架桥机转场以公路运输为主,运距在500km以内时,分段件用低平板半挂车运输,单件重量控制在40t以内,整体转场周期通常安排10~15天。起重量160t~900t的架桥机,跨度32~56m,导梁和主梁分段后单件长度大多在12.5m以内,符合普通公路运输条件。超出公路限宽限高的超限件,要提前向交通主管部门申请超限运输许可证,规划好行驶路线,避开限高门架和承重不足的桥梁。运距超过300km时建议走高速优先路线,沿线桥梁承重按公路Ⅰ级荷载校核,路基承载力不低于0.2MPa,卸车场地提前压实找平。克鲁德技术团队在转场运输中坚持先勘查路线再发车,把每段构件的外形尺寸、重量、重心位置列成清单,逐车核对装车方案。2026年不少转场项目把运输环节外包,合同里要写清超限审批、押运、保险的责任划分,运输保险按设备重置价值的0.3%投保,覆盖装卸和途中全程。
装车固定是运输环节的重头戏。分段件在平板车上用钢丝绳和手拉葫芦交叉绑扎,前后左右各不少于2道,绑扎点垫橡胶板或木方保护构件表面。长件运输时车尾挂警示标志,配备押运车,时速控制在60km/h以内,转弯和坡道提前减速。行业老手说,运输途中每200km停车检查一次绑扎状态,检查钢丝绳是否松弛、构件是否移位,这一条看着简单,却能省下大笔返修费用。超限运输手续最好在拆卸前就启动,审批周期通常3~5天,别等装完车再补。到达现场后48小时内完成构件清点和外观检查,发现问题及时拍照索赔。绑扎用的钢丝绳直径不小于16mm,每条额定载荷按2.5t核算,多点绑扎时每根绳受力控制在额定值的80%以内。
三、安装调试
重新安装前先复测安装场地:地基承载力、轨道标高、轨距和直线度。架桥机对轨道的要求比通用门式起重机更严格,轨道顶面标高差控制在5mm以内,轨距偏差不超过±5mm,否则走行机构会啃轨,载荷试验也过不了。轨道基础混凝土强度不低于C30,28天养护期到后再安装,预埋螺栓间距偏差控制在2mm以内,这是很多转场项目最容易忽略的细节。安装顺序按支腿、主梁、导梁、电气系统的次序进行,每完成一个环节就做一次几何尺寸复核,发现偏差及时调整,不把问题留到下一道工序。克鲁德重工在生产实践中发现,轨道复测这一项最容易被抢工期的项目跳过,结果载荷试验时走行卡阻,反而耽误更多时间。液压顶升系统工作压力按25MPa设定,支腿油缸行程500mm,顶升前先做3次空载动作确认油路无泄漏。起升机构钢丝绳直径20mm,卷筒直径400mm,穿绳时注意钢丝绳在卷筒上的排列方向,乱绳会直接导致载荷试验失败。
安装过程的关键控制点包括:高强度螺栓分两次对角拧紧,终拧扭矩按设计要求执行;主梁与支腿连接后测量对角线误差,控制在跨度的1/1000以内;导梁铰点销轴装好后检查开口销和挡板是否到位。具体到JQJ型架桥机,安装步骤可参考JQJ型架桥机安装步骤与调试流程详解,每个环节的测量数据和责任人签字都要记录在案,作为验收复检的依据。高强度螺栓的终拧扭矩要用扭矩扳手复核,不能凭手感估计,这是安装质量的第一道关口。行业老手说,螺栓分两次对角拧紧的顺序写进作业指导书,现场按编号逐个打勾确认,比口头交代可靠得多。
- 支腿就位:四支腿标高调整到同一平面,偏差≤5mm
- 主梁吊装:分段主梁地面拼装后整体吊装,焊缝探伤合格
- 导梁连接:铰点销轴润滑后装配,开口销齐全
- 电气接线:按图纸逐回路接线,绝缘电阻≥1MΩ
- 空载试运行:各机构分别试车,检查制动器、限位器动作
四、验收复检
安装调试完成后进入验收复检阶段,依据GB/T 26418-2010《架桥机安全规程》和GB/T 26419-2010《架桥机技术条件》逐项检验,结构强度校核参照GB/T 3811-2008。验收分为资料审查和现场检验两部分:资料审查核对安装告知回执、零部件合格证、焊缝探伤报告;现场检验按下面这张表逐项确认。行业老手说,验收环节最容易漏掉的是安全装置试验,限位器、超载限制器、防风装置每项都要实际动作一次,不能只看外观。钢丝绳按GB/T 5972-2023检查断丝和磨损,一捻距断丝超过10%就要报废更换。
架桥机搬迁后验收复检项目与合格判定标准
载荷试验是验收复检的最后一关。静载试验按额定载荷的1.25倍加载,吊离地面100mm后悬停10分钟,检查主梁挠度和焊缝;动载试验按1.1倍额定载荷做各机构联合动作,往返运行不少于3次。以额定起重量900t的架桥机为例,静载试验加载到1125t,动载试验加载到990t,两级试验之间间隔不少于24小时。试验合格后出具验收报告,连同JQ系列架桥机安装调试流程与施工安全规范要点详解一起归档,作为设备投入使用的依据。克鲁德重工的安全标准要求,验收合格后还要做一次带载行走试验,确认制动器在满载状态下能可靠停车,这一步很多项目都省略了,但恰恰是关键。
常见问题解答
问:架桥机搬迁转场一次大概需要多少天?
答:视运距和转场内容而定。运距500km以内、常规拆卸重新安装的项目,一般需要10~15天,其中拆卸2~3天、运输2~4天、安装调试4~5天、验收试验2天。跨省长途或遇到雨雪天气会顺延,项目排期时建议预留2~3天的缓冲时间,避免影响下一座桥的架设节点。
问:架桥机拆卸前必须办理安装告知手续吗?
答:必须办理。架桥机属于起重机械,拆卸属于安装拆卸作业,按TSG Q7016-2016要求,施工前要向当地特种设备监督管理部门办理告知手续,方案经审批后才能实施。未办理告知就施工属于违规作业,监管部门可责令停工并处罚,验收环节也会因为手续不全而不予受理。
问:架桥机转场运输对车辆和道路有什么要求?
答:车辆以低平板半挂车为主,单件重量控制在40t以内,超宽超高的分段件需要办理超限运输许可证。道路方面要提前勘查限高、限宽、桥梁承重和弯道半径,避开限高门架。运输时构件用钢丝绳交叉绑扎,每200km停车检查一次,配押运车,确保运输途中不出现构件移位和绑扎松动。
问:架桥机重新安装后要做哪些试验才能投入使用?
答:按GB/T 26418-2010和GB/T 26419-2010的要求,先做静载试验,按额定载荷的1.25倍加载,吊离地面100mm悬停10分钟,检查结构变形;再做动载试验,按1.1倍额定载荷做各机构联合动作。两项试验合格,同时安全装置(限位器、超载限制器)动作可靠,才能出具验收报告投入使用。
河南克鲁德重工有限公司专业提供架桥机搬迁转场、安装调试与验收服务,自有拆装团队和运输资源,可承接JQJ型、DLJ型、TLJ型架桥机的整体转场项目。咨询热线:400-086-9590,手机:13903802779(贾经理)。
▸ 正在为架桥机搬迁转场方案发愁?欢迎在评论区留言,把您的架桥机型号、转场距离和场地条件发出来,克鲁德重工技术团队会逐一回复,帮您核对拆卸顺序、运输车辆和验收试验要点。也可以直接拨打文末热线,工程师一对一沟通,提供架桥机搬迁转场全流程技术支持与现场服务。
