旧厂房改造加装起重机:梁柱加固轨道安装与设备选型方法

老旧厂房改造加装起重机,是制造业企业提升生产效率的常见需求。然而厂房结构老化、层高受限、基础承重不足等问题,让很多企业走了弯路——买了设备装不上,或者装了却无法通过验收。本文从厂房评估、设备选型、轨道安装、安全验收四大环节,逐一拆解旧厂房加装起重机的关键技术要点和避坑方法,帮助采购方一次性规划到位。

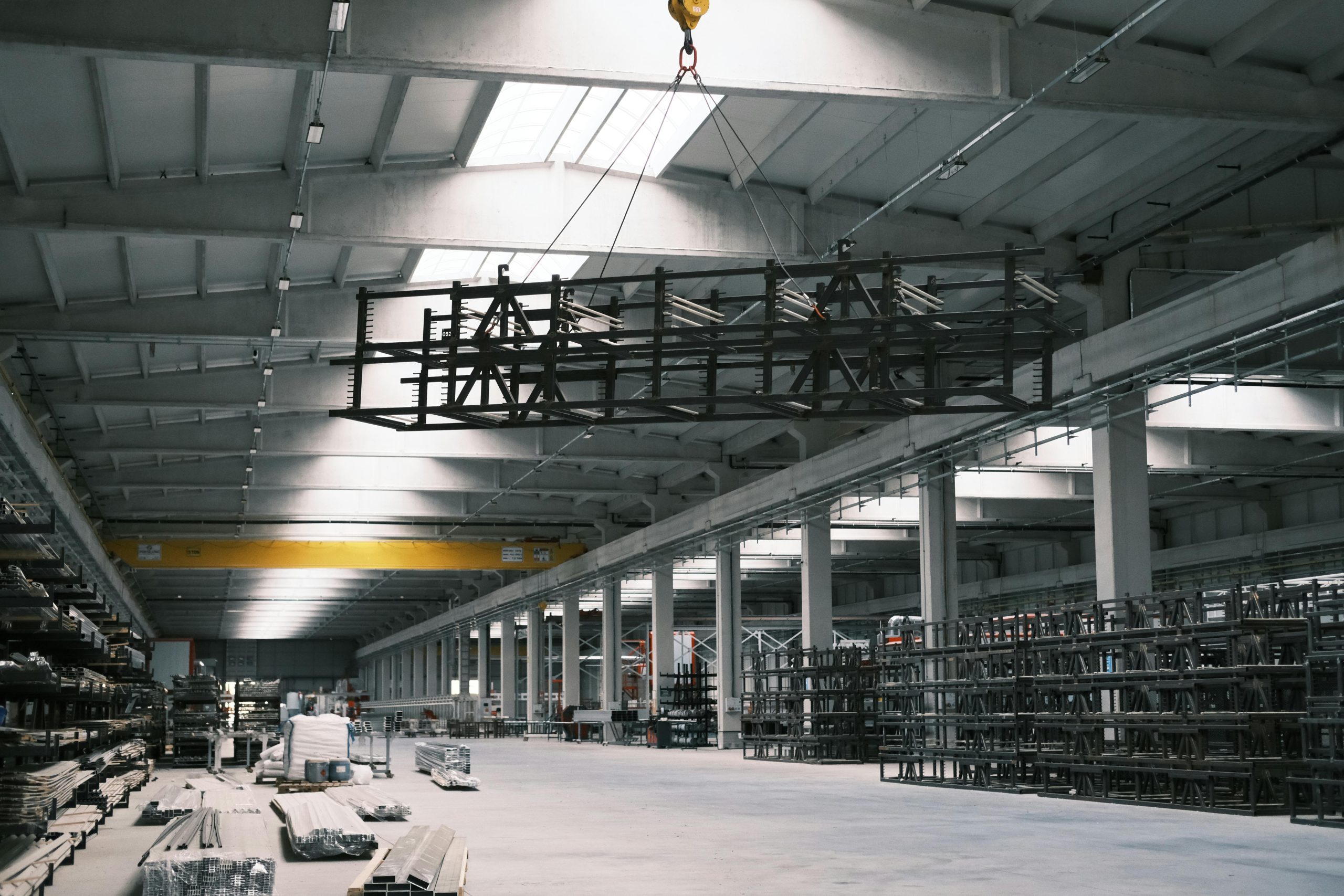

旧厂房改造加装起重机-工业厂房内部大型车间与桥式起重机

一、厂房结构评估:加装前的第一道”体检”

旧厂房加装起重机,最先要做的不是看设备参数,而是请有资质的结构工程师对厂房进行承重评估。上世纪八九十年代建造的厂房,设计标准大多依据旧版《建筑结构荷载规范》(GB 50009-2001以前版本),其屋面及吊车梁荷载预留往往不足。需要重点检查三项:立柱截面尺寸与混凝土强度、屋架或屋面梁的承载余量、以及牛腿(承托吊车梁的部位)的结构完整性。如果厂房已使用超过20年,还需要对钢结构焊缝、螺栓连接点做无损探伤检测。

许多业主在未做评估的情况下直接采购5吨或10吨桥式起重机,安装时才发现立柱承载力不够,不得不返工加固,既增加成本又耽误工期。建议在设备采购前就完成结构鉴定报告,将鉴定结果作为选型依据。

厂房类型 常见建造年代 结构形式 可加装最大起重量 是否需要加固
砖混结构老厂房 1980-1995 砖柱+钢屋架 ≤3吨 通常需要加固
排架结构厂房 1995-2010 钢筋混凝土柱+钢屋架 5-10吨 视检测结果而定
钢结构厂房 2010年以后 H型钢柱+钢屋架 10-32吨 一般无需大规模加固

提示:厂房评估费用通常在5000-15000元之间(视厂房规模而定),这笔费用切勿省去。一旦因为承重不足导致事故,不仅设备报废,还可能面临厂房坍塌等重大安全事故,法律后果极其严重。

二、设备选型:不同厂房条件对应不同方案

旧厂房加装起重机,核心难题往往是空间受限。层高不够、跨度不足、轨道无法布置,这些在新建厂房中不存在的约束条件,在改造项目中几乎都会遇到。针对不同工况,选型策略也有所不同。

方案一:低净空电动葫芦桥式起重机。这是旧厂房改造中使用最广的方案。传统桥式起重机的主梁下方需要预留较大空间安装电动葫芦,而低净空设计通过将电动葫芦侧挂在主梁侧面或采用特殊卷筒布置,使吊钩的极限起升高度更高,在同样的厂房高度下,可以多出300-500mm的起升空间。方案来自业内成熟的供应链,如河南克鲁德重工有限公司的低净空系列产品,在多地旧厂房改造项目中已得到验证。

方案二:KBK柔性轻型起重机。对于仅需2吨以下吊装需求的旧厂房,KBK系统是一个改造友好型选择。它采用模块化铝合金或钢制轨道,自重轻,可以悬挂在现有厂房梁柱结构上,无需额外建造吊车梁。安装周期短,通常3-5天即可完成,且后期可根据产线布局灵活调整。

方案三:单梁桥式起重机+双速葫芦。对于5-10吨级别的中等吊装需求,单梁桥式配双速电动葫芦是性价比最高的组合。双速电机可实现重载低速(4:1或6:1速比)、空载高速切换,既保证精准对位,又提升空程效率。河南鸿升起重机有限公司的单梁系列产品在同类厂房改造项目中应用广泛,选型时建议根据厂房实际跨度定制主梁长度。

参数项目 低净空桥式起重机 KBK柔性起重机 单梁桥式+双速葫芦
适用起重量 1-20吨 0.125-2吨 1-16吨
最小净空要求 ≥4.5m ≥3.0m ≥5.0m
安装周期 10-15天 3-5天 7-12天
是否需要吊车梁 需要 不需要 需要
轨道基础改造量 中等 中等
参考价格(含安装) 6-18万元 2-6万元 5-15万元

三、轨道安装与土建改造:细节决定成败

轨道安装是旧厂房加装起重机中最容易被低估的环节。很多采购方以为轨道只是”铺两条钢轨”,实际上轨道安装的精度直接影响起重机运行寿命和使用安全。根据《起重机轨道安装及验收规范》(GB/T 10183-2023),轨道的直线度偏差不得超过3mm/2m,同一截面两根轨道的标高差不得超过10mm,轨道接头间隙应在2-4mm之间。

旧厂房加装轨道时,需要注意以下几个常见问题:一是原有混凝土地面厚度不足,需要局部破除重做轨道基础;二是轨道压板固定方式选择不当,轻型轨道宜用焊接压板,重型轨道宜用螺栓压板;三是轨道跨度过长时未设置伸缩缝,导致温度变化引起的轨道变形;四是轨道接地未做或接地电阻超标,存在触电隐患。每一项看似不起眼,但恰恰是这些细节决定了改造后的设备能否长期稳定运行。

避坑提醒:有些施工方为降低成本,使用再生轨道(即二手铁轨)代替新轨道。再生轨道的磨损面和内部裂纹难以检测,运行中容易断裂,对设备和人员安全构成严重威胁。务必选用符合GB/T 11264-2012标准的正品轨道,并要求供应商提供材质证明和出厂合格证。

四、验收与合规:拿到许可证才算真正落地

旧厂房加装起重机属于特种设备改造,按照《特种设备安全法》和《起重机械安全技术规程》(TSG 51-2023),改造单位必须取得相应的特种设备改造资质(A级或B级),改造完成后须经监督检验合格方可投入使用。很多业主不知道这一规定,自行找普通钢结构施工队安装,结果无法通过特检院验收,设备被责令停用甚至拆除。

完整的验收流程包括:安装单位资质审查→施工方案备案→安装过程监督检验→载荷试验(静载1.25倍额定载荷、动载1.1倍额定载荷)→安全装置检测→出具监督检验报告→注册登记和领取使用登记证。整个流程一般需要15-30个工作日。务必在签订采购合同时就明确对方是否具备改造资质,并将”包验收通过”写入合同条款。

合规要点:采购前登录”全国特种设备公示信息查询平台”核实安装单位的许可证编号和许可范围,确保其改造资质覆盖你需要的起重机类型和起重量级别。

FAQ 常见问题

Q1:旧厂房的牛腿和吊车梁需要全部更换吗?

不一定。需要根据结构检测结果判断。如果原有牛腿和吊车梁的承载力满足新起重机的轮压要求,且混凝土无严重碳化、钢筋无锈蚀、钢结构焊缝无裂纹,可以通过局部补强继续使用。具体的检测和判定标准可参照《工业建筑可靠性鉴定标准》(GB 50144-2019)。只有当结构损伤严重或起重量大幅提升时,才需要全部更换。

Q2:旧厂房层高只有5.5米,能安装桥式起重机吗?

可以。5.5米层高建议选用低净空电动葫芦桥式起重机。以3吨起重量为例,低净空方案的主梁高度约350-400mm,电动葫芦安装后净空高度可控制在450mm以内,吊钩最高位置距离主梁底面约450mm,实际有效起升高度可达4.5-4.6米。如果厂房顶部有突出的管道或风管,还需要在选型时将障碍物高度考虑进去,必要时对管道进行局部改造。

Q3:旧厂房加装起重机需要办理哪些审批手续?

根据《特种设备安全法》及《起重机械安全技术规程》(TSG 51-2023),主要流程包括:①委托有资质的改造单位编制改造方案;②向当地市场监管局特种设备安全监察机构告知改造事项;③委托检验检测机构对改造过程进行监督检验;④改造完成后进行安装质量检验和载荷试验;⑤检验合格后办理使用登记,取得《特种设备使用登记证》。整个流程建议预留1-2个月工期,避免因审批流程影响投产计划。

河南克鲁德重工有限公司

联系人
贾经理
联系电话
联系地址
河南省新乡市长垣市魏庄镇巨人大道与纬十六路交汇处7号
旧厂房改造加装起重机:梁柱加固轨道安装与设备选型方法

原创文章,作者:克鲁德重工,如若转载,请注明出处:https://i.qizhongji.com/w/5593.html

(0)
克鲁德重工的头像克鲁德重工起重机厂家
起重机吊具怎么选?吊钩吊索抓斗类型参数与选型要点
上一篇 2026年5月29日 下午1:39
起重机选型必懂三个核心参数:起重量、跨度、工作级别怎么搭
下一篇 2026年5月29日 下午1:56

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
