成都起重机轨道梁加固施工方案

成都作为西南地区工业与物流枢纽,起重设备长期处于高负荷运行状态。随着生产规模持续扩大,许多厂房的起重机轨道梁出现了不同程度的疲劳裂纹、混凝土剥落及钢轨偏移等问题。经专业机构检测评估,部分轨道梁的承载能力已下降15%~30%,若不及时加固处理,将严重威胁设备安全及人员生命财产安全。为此,我司根据场地实际情况,定制了以下轨道梁加固施工方案,助力企业安全生产、高效运行。

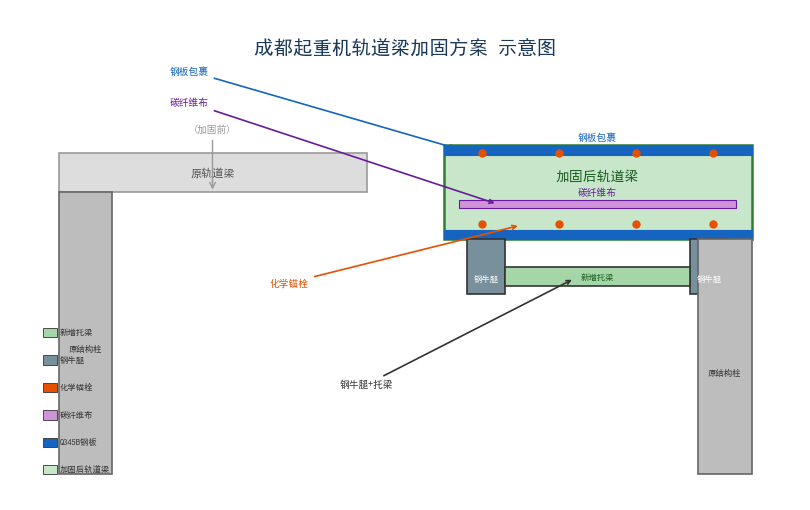

成都起重机轨道梁加固方案示意图

图:成都起重机轨道梁加固方案示意图

痛点直击:老旧轨道梁承载力不足 → 起重机运行抖动 → 吊装精度下降 → 安全隐患升级 → 停产风险加大

二、核心方案

核心目标:恢复并提升轨道梁承载能力,消除结构疲劳隐患,延长使用寿命10年以上

1. 加固前的检测评估方法

在制定加固方案前,必须对轨道梁进行全面检测评估,以准确掌握结构现状。检测工作主要包括以下几个方面:一是外观检测,重点检查轨道梁表面是否存在裂缝、蜂窝、麻面、露筋等混凝土缺陷,使用裂缝测宽仪测量裂缝宽度并记录分布位置;二是内部缺陷检测,采用地质雷达或超声波法探查混凝土内部是否存在空洞、不密实区及钢筋锈蚀情况;三是强度检测,通过回弹法或钻芯取样法测定混凝土实际抗压强度,判断是否满足原设计等级要求;四是轨道几何参数检测,测量轨道标高、直线度、轨距及轨道与梁中心的偏移量,评估轨道安装状态是否达标;五是荷载试验,在关键部位施加静载或动载,采集挠度、应变数据,与设计值对比确定承载力安全储备。检测完成后,出具正式的检测鉴定报告,作为方案选型和设计的依据。

2. 三种核心加固方案及适用场景对比

基于检测评估结果,我司针对不同损伤等级和工况条件,提供以下三种经工程实践验证的加固方案,企业可根据实际检测数据和预算灵活选择:

(1)粘贴钢板加固法——适用于中度至重度损伤场景(裂缝宽度>0.3mm)。施工时先在轨道梁受拉区表面进行打磨、清理,然后用结构胶将Q345B钢板粘贴于梁底面和侧面,辅以化学锚栓加压固定,使钢板与原梁形成整体共同受力。该方案承载力提升可达40%以上,施工周期约12~15天,综合造价适中,在成都地区已有多个成功案例,特别适合对承载能力提升要求较高的重载起重机轨道梁。

(2)碳纤维布加固法——适用于轻度至中度损伤场景(裂缝宽度0.1~0.3mm)。采用高强度碳纤维布配合环氧树脂浸渍胶,沿受力方向或环绕粘贴于轨道梁表面,利用碳纤维的高抗拉强度(约为普通钢筋的10倍)来分担荷载、限制裂缝发展。该方案施工周期仅7~10天,综合造价较低,且碳纤维材料重量轻、耐腐蚀,不会增加梁体自重,特别适合净空受限或楼面荷载敏感的生产车间。但需注意,碳纤维加固对火灾和紫外线较敏感,室外或高温环境应做好防护处理。

(3)加大截面加固法(增设钢牛腿)——适用于支座区域承载力不足、端部裂缝密集的工况。通过在轨道梁支座处增设Q355B钢牛腿和新增托梁,扩大梁端支撑截面,改变传力路径,将部分荷载直接传递至柱或基础。该方案承载力提升30%~50%,施工周期10~14天,综合造价中等,安全性高、冗余度大,特别适合厂房改造中支座承载力不足或梁端锚固区严重开裂的情况。对于多种损伤并存的严重工况,还可采用钢板+碳纤维+钢牛腿的综合组合加固法,承载力提升可达55%以上,确保万无一失。

3. 施工流程:测→清→固→养→验

整个加固施工遵循”测→清→固→养→验”五步标准化流程,确保每一道工序质量可控:

第一步:测(测量放线与基面检测)——施工前进行二次精准测量,确定加固点位、放线定位,同时用钢筋探测仪查明梁内钢筋分布,避免钻孔时损伤主筋。检测基面含水率及表面强度,确保后续粘结材料具备良好的附着条件。

第二步:清(基面清理与缺陷修补)——对轨道梁表面进行打磨、凿毛,清除浮浆、油污及疏松混凝土;对裂缝进行灌浆封闭或开槽嵌补处理;对露筋区域进行除锈防锈处理,并用高强修补砂浆恢复截面。清理完成后用高压水枪冲洗并充分干燥。

第三步:固(加固材料施工与锚固)——根据选定的加固方案进行实施:粘钢法涂刷结构胶后粘贴钢板并拧紧化学锚栓;碳纤维法涂刷底胶、找平胶后粘贴碳纤维布,分层滚压排除气泡;加大截面法焊接钢牛腿并浇筑灌浆料。所有加固材料均需在适用期内完成施工,环境温度控制在5℃~35℃之间。

第四步:养(固化养护与防护处理)——加固施工完成后进行不少于72小时的静置固化养护,期间不得施加任何荷载或振动。养护完成后,对钢板进行防腐涂装(环氧富锌底漆+聚氨酯面漆),对碳纤维表面涂刷防火涂料或耐候面胶,钢牛腿焊接处进行探伤检测并涂刷防锈漆。

第五步:验(质量验收与荷载检验)——组织建设方、监理方及检测单位三方联合验收。验收内容包括:加固材料进场复验报告、隐蔽工程验收记录、粘结强度拉拔试验、焊缝无损检测报告以及加固后的荷载试验数据。荷载试验结果满足设计承载力要求后,方可投入正式使用。整个验收过程形成完整的质量追溯档案,为后续运维提供依据。

三、配置参数

加固方案 适用工况 核心材料 施工周期 承载力提升 综合造价
钢板外包加固法 推荐 中度~重度损伤
(裂纹宽度 >0.3mm)
Q345B钢板
+ 化学锚栓
12~15天 ≥40% 适中
碳纤维布加固法 经济 轻度~中度损伤
(裂纹宽度 0.1~0.3mm)
高强度碳纤维布
+ 环氧树脂
7~10天 25%~35% 较低
增设钢牛腿法 稳健 支座区域承载力不足
(端部裂缝密集)
Q355B钢牛腿
+ 新增托梁
10~14天 30%~50% 中等
综合组合加固法 最优 严重综合损伤
(多项指标不达标)
钢板+碳纤维
+钢牛腿组合
18~25天 ≥55% 较高

选择我们的加固服务,您将获得:

河南克鲁德重工有限公司

联系人
贾经理
联系电话
联系地址
河南省新乡市长垣市魏庄镇巨人大道与纬十六路交汇处7号
成都起重机轨道梁加固施工方案

原创文章,作者:克鲁德重工,如若转载,请注明出处:https://i.qizhongji.com/w/1996.html

(0)
克鲁德重工的头像克鲁德重工起重机厂家
成都冶金行业特种起重机配置方案
上一篇 2026年5月23日 下午6:05
成都港口起重机设备维护保养标准
下一篇 2026年5月23日 下午6:05

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注
