成都门式起重机安装验收技术标准

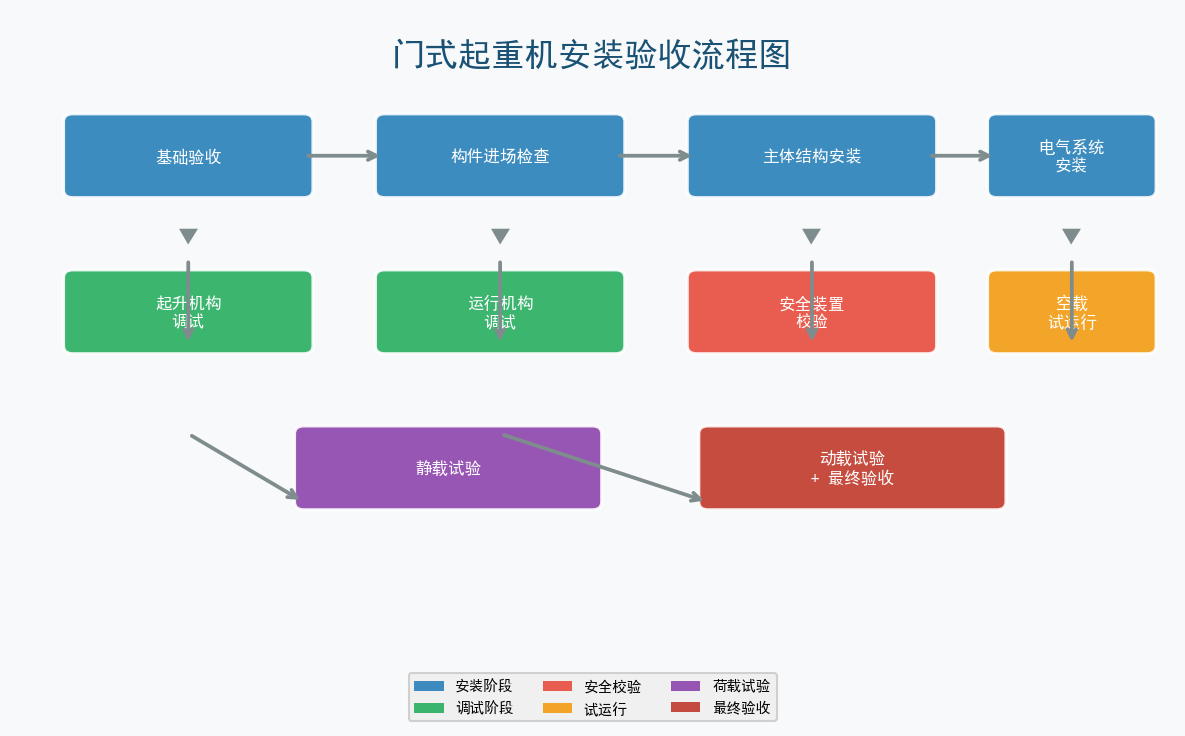

图:门式起重机安装验收流程图
门式起重机安装是一项系统性工程,前期准备工作直接决定安装质量与安全系数。首先,安装单位必须持有特种设备安装改造维修许可证,作业人员须持证上岗。进场前须完成以下三项核心工作:
二、核心方案
1. 基础验收:轨道基础须满足设计强度要求,混凝土强度不低于C30,表面平整度偏差≤5mm/m。轨道跨度偏差控制在±5mm以内,接头高低差≤1mm,左右错位≤1mm。基础承载能力须经第三方检测机构复核,不合格基础严禁安装。
三、配置参数
| 验收项目 | 验收内容 | 技术要求与标准 | 检测方法 |
|---|---|---|---|
| 基础轨道 | 轨道跨度偏差 | ≤±5mm(跨度≤30m) | 钢尺、经纬仪 |
| 接头高低差 | ≤1mm,左右错位≤1mm | 直尺+塞尺 | |
| 主梁 | 上拱度 | 跨度的0.08%~0.14%(正偏差) | 水准仪/全站仪 |
| 旁弯度 | ≤跨度的0.05%,且≤15mm | 拉钢丝+钢尺 | |
| 支腿 | 垂直度偏差 | ≤H/1000(H为支腿高度) | 经纬仪 |
| 跨度偏差 | ≤±5mm(两端跨度差) | 钢卷尺 | |
| 行走 | 轮缘与轨道间隙 | 标准值2~5mm | 塞尺 |
| 主动轮同轴度 | ≤0.3mm | 百分表 | |
| 起升 | 起升高度限位器 | 动作灵敏,触发后自动断电 | 模拟操作检验 |
| 制动器间隙 | 液压推杆制动器≤1.5mm | 塞尺测量 | |
| 安全 | 超载限制器 | 110%额定载荷时动作报警 | 砝码加载试验 |
| 防风抗滑装置 | 夹轨器/锚定装置灵活可靠 | 手动操作检验 | |
| 电气 | 绝缘电阻 | 主电路≥0.5MΩ,控制电路≥1MΩ | 500V兆欧表 |
| 接地保护 | 接地电阻≤4Ω | 接地电阻测试仪 | |
| 试验 | 静载试验 | 1.25倍额定载荷,稳悬10min无变形 | 激光测距+目测 |
| 试验 | 动载试验 | 1.1倍额定载荷,各机构运转正常 | 实操检验 |
2. 构件进场检查:主梁、支腿、行走机构等核心构件须核对出厂合格证、材质证明及探伤报告。重点关注焊接质量——主梁受拉区的对接焊缝须100%超声波探伤,合格等级不低于Ⅱ级。发现裂纹、夹渣、未熔合等缺陷须立即退换。
3. 施工方案编制与交底:安装单位须编制专项施工方案,经总监理工程师审核签字。方案应包括吊装工艺、安全措施、应急预案等内。现场须对全体作业人员进行安全技术交底,做到”方案落地、责任到人”。
安装过程是质量形成的关键阶段。门式起重机主要结构包括主梁、支腿、地梁、行走机构、起升机构、电气系统及安全装置等。每一环节的精度控制都关系整机运行性能。
