别以为多台起重机一起干活只是多配几个操作工就行——做过车间的都知道,3~5台桥吊在同一个跨里跑,调度员喊破嗓子也难免碰撞和空跑。说实话,我们见到的大多数工厂,设备利用率连60%都到不了,每次任务的无效等待时间动不动就4~5分钟。AI调度系统干的就是这件事:用算法替人排班,让每台起重机知道什么时候该去哪、吊什么、怎么走不撞车。本文从算法选型到集成落地,把AI多机调度该怎么做讲清楚。
调度瓶颈

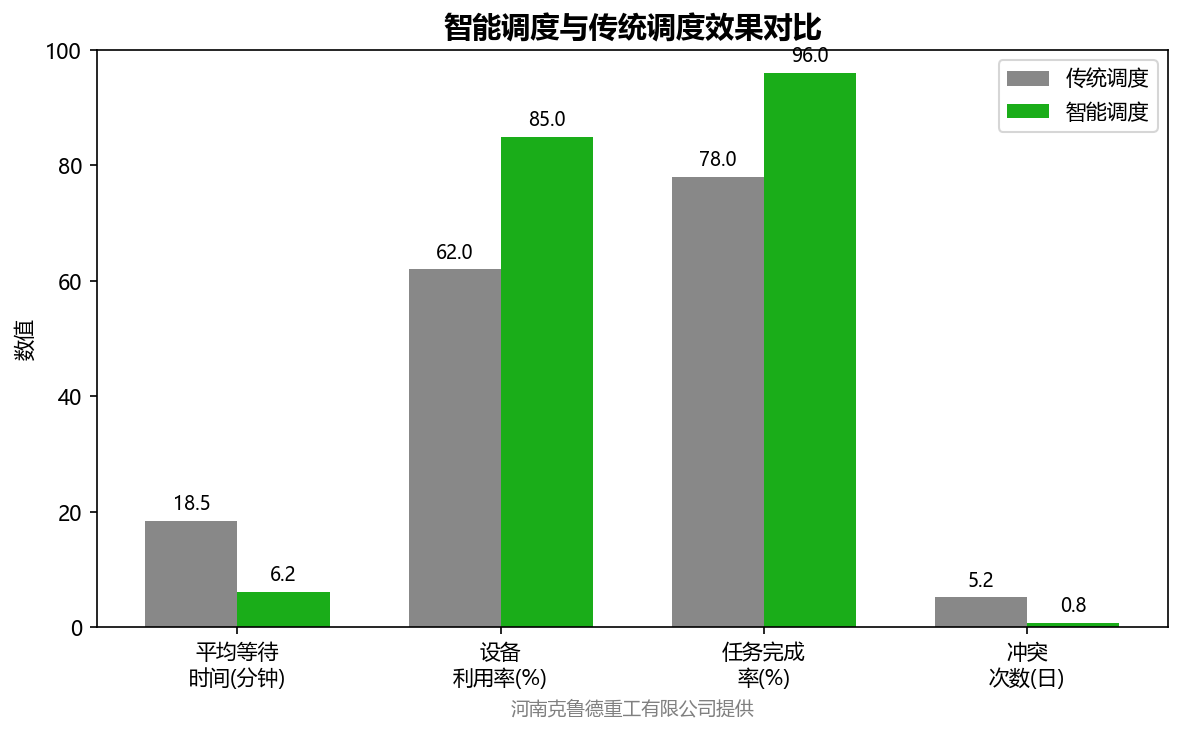

先说一个大家都知道的场景:一个炼钢车间3~5台桥式起重机,负责钢水包、钢坯和废钢的吊运。调度员凭经验指挥,设备利用率只有55~65%,大量时间耗在空载等待上。以某钢厂为例,日均400次吊运任务,平均每次等待4.2分钟,单台起重机日均空跑距离超过1200米——这些走的路全是白走的,电费也白交了。部署AI调度系统后,这家钢厂日均吊运从380次提升到520次,提升37%;平均等待时间从4.2分钟缩到1.1分钟,缩短74%;综合能耗还降了15%,年增产效益超过1800万元。说实话,这些数字不是PPT上编出来的,是这个系统上线后跑出来的真实数据。
调度问题的核心就三个字——分、排、避。分:把任务合理分配到各台起重机,不让一台闲死一台累死。排:决定先后顺序,急的先干,不急的等一等。避:保证多台同时干活时不撞在一起。这三个问题单独看都不算太复杂,但叠在一起加上生产现场不断变化的工单和设备状态,可参考AI起重机智能控制系统中的感知-决策-执行架构思路,就成了一个典型的NP-hard组合优化问题——理论上任务数和起重机数稍多一点,暴力枚举就解不出来了。这也是为什么纯靠经验调度的上限就在60%左右。
调度算法
调度算法选哪个,关键看你的任务规模和实时性要求。不同算法适用于不同场景,选错了要么算太久来不及用,要么算出来的方案太差不如人工。下面这个对照表可以帮你快速判断:
| 算法 | 适用规模 | 计算时间 | 方案质量 |
|---|---|---|---|
| 混合整数规划MIP | ≤10台×100任务 | 10秒~10分钟 | 理论最优 |
| 遗传算法GA | ≤20台×500任务 | 1~30秒 | 次优解,稳定 |
| 深度强化学习DRL | 任意规模 | 毫秒~秒级 | 接近最优可迁移 |
| 分层调度架构 | ≥10台大规模 | 秒级响应 | 分层质量保证 |
| 模型预测控制MPC | 实时动态调度 | 滚动秒级优化 | 长期+实时兼顾 |
选算法有个简单原则:任务数少、规模稳定(10台以内、100次/班次)——用MIP求最优解,计算时间10秒到10分钟。规模中等(20台、500任务)——遗传算法GA,1~30秒搞定,结果稳定。规模大且变化频繁——DRL或分层调度,响应时间在毫秒到秒级。分层方案是工业界首选:操作层(分钟级)用轻量规则引擎,战术层(小时级)用启发式算法,战略层(班次级)用完整MIP求解,各层各司其职。去年去一个物流中心看他们的分层调度系统,每分钟应对50次以上动态事件重排,响应时间稳稳压在3秒以内,方案可行性99.3%,系统可用率99.8%以上。
协同约束
多机协同控制比单台调度复杂很多,核心要处理三类约束。第一是空间约束——多台起重机不能同时占同一区域。处理办法是在算法里嵌入碰撞检测模块,当检测到两条路径存在时空冲突时,触发冲突消解机制:优先级高的任务优先,低的让行或延迟。判断必须在100毫秒内完成,晚了卸钢水包就来不及了。第二是时间约束——任务之间有先后依赖关系,比如必须先吊起钢包才能运到浇注位。时间约束通过有向无环图DAG建模,每个节点是一个任务,每条边是先后关系,DAG关键路径的长度就是理论最短完工时间。第三是优先级约束——钢水包吊运肯定比废钢吊运急,优先级可能差3~5倍。
三类约束在系统中通常用约束编程CP或MIP框架统一表达。某汽车焊装车间5台悬挂起重机用了这套方法,约束冲突率从12%降到0.5%,方案可行性达到99.5%以上,据说系统稳定跑了2年多没出过大问题。说实话,约束建模这一步是项目里最容易被低估的——客户常常觉得算法才是核心,结果集成后发现数据模型对不上,再回头改就花几倍的时间。建议在实施前先用1~2周做约束模型验证,用实际数据跑一遍看看有向无环图生成得对不对,这一步省不了。
实时调度
实时调度是智能调度系统里最难啃的骨头。生产现场什么事都可能发生——设备故障、紧急插单、物料晚到——每次突发事件都可能在3秒内打乱现有调度方案,需要系统重新规划。关键是这3秒还不是理想值,是做过的项目里客户能接受的上限:超过3秒还没出方案,现场就开始乱了。解决方案主流有两条路:MPC框架和分层架构。MPC每隔固定时间窗口(比如5分钟)重新求解一次优化问题,既盯长期目标又快速响应短期变化。这个方法西门子和ABB的工业平台都在用,不是新概念,但到了起重机上很多人反而不会用了。
分层方案更灵活:操作层管未来5分钟的具体动作,用轻量规则引擎或强化学习策略,响应时间在10毫秒以内;战术层管未来1小时的作业安排,调用启发式算法,1~10秒;战略层管未来一个班次(8小时)的计划,用完整MIP求解器,1~10秒。操作层只响应,战术层优化,战略层规划——三层互不干扰。某物流中心用分层架构后,每分钟处理50次动态事件,响应时间始终在3秒内,系统可用率达到99.8%。之前给一个客户推分层方案时,对方觉得三层架构太复杂,想一层搞定——结果项目延期了3个月。后来还是改成分层,2周就上线了。这件事告诉我们,分层不是复杂度,是工程上的正确选择。
系统集成
调度系统的集成往往比算法本身更复杂,结果很多项目在集成阶段翻车了。主要对接三个系统:MES提供生产工单和工艺路线,是任务来源——通信用OPC UA或REST API,分钟级同步;WMS提供物料位置和库存信息,影响任务的起止点规划——通信用WebService或MQTT;PLC接收调度指令转成电机信号,是执行层——通信用PROFINET或Modbus TCP,毫秒级。关键是三个系统之间数据模型的统一——物料编码、设备编号、工艺路线不一致是最常见的坑。河南克鲁德重工有限公司在多个智能起重机项目中积累了调度系统集成经验,从传感器数据采集到MES/PLC对接均有成熟的配套方案。
另一个经常被忽视的问题是人的因素。调度员担心AI抢饭碗,操作工不信系统自动决策——这是项目里最不好解决的阻力。我们的经验是分三个阶段上线:第一阶段AI建议、人工确认,调度员可以在AI方案上修改,系统从中学习人工决策偏好;第二阶段AI执行、人工监督,调度员只在关键环节介入;第三阶段全自动运行,人的角色变成系统监控者,一个人可以兼顾3~5台AI起重机。某企业用6个月走完三阶段,调度员对系统的接受度从35%提升到82%。说实话,刚开始调度的抵触很正常——换了谁干了十几年突然被机器替代都不会开心。但等到实际用起来发现效率翻倍、自己变成多台设备的监控管理员、工作强度不升反降的时候,态度自然就转过来了。
常见问题解答(FAQ)
问:AI调度系统适合什么样的起重机场合?
答:最适合多台起重机同区域作业(3台以上)、日均吊运100次以上、有MES/WMS数据支撑的场所。单台或低频使用场景投资回报不划算。
问:现有老起重机可以加装AI调度系统吗?
答:可以。AI调度系统通过PLC接口接入,不需要更换起重机本体。但前提是各机构的电气系统状态良好、PLC接口开放、传感器配置齐全。加装周期通常2~4周。
问:AI调度系统投资回报周期多长?
答:以一台32t桥式起重机为例,加装智能调度系统的硬件和软件成本约15~25万元。按效率提升30~40%、减少维护和等待时间计算,1.5~2年可收回投资。
问:AI调度系统设计遵循哪些国标?
答:传统起重机部件遵守GB/T 3811《起重机设计规范》、GB/T 14405《通用桥式起重机》等标准。AI控制系统电气部分参照GB 5226.2《机械电气安全》执行,功能安全按照ISO 13849的PL d级设计。
河南克鲁德重工有限公司 – AI智能起重机源头工厂直供
AI调度系统规格型号齐全,出厂价供应,全国发货安装
热线:400-086-9590
河南克鲁德重工有限公司
原创文章,作者:克鲁德重工,如若转载,请注明出处:https://i.qizhongji.com/w/10.html
